Projekt fotowoltaiki bez błędów - na co uważać przed montażem?

10 maja 2026

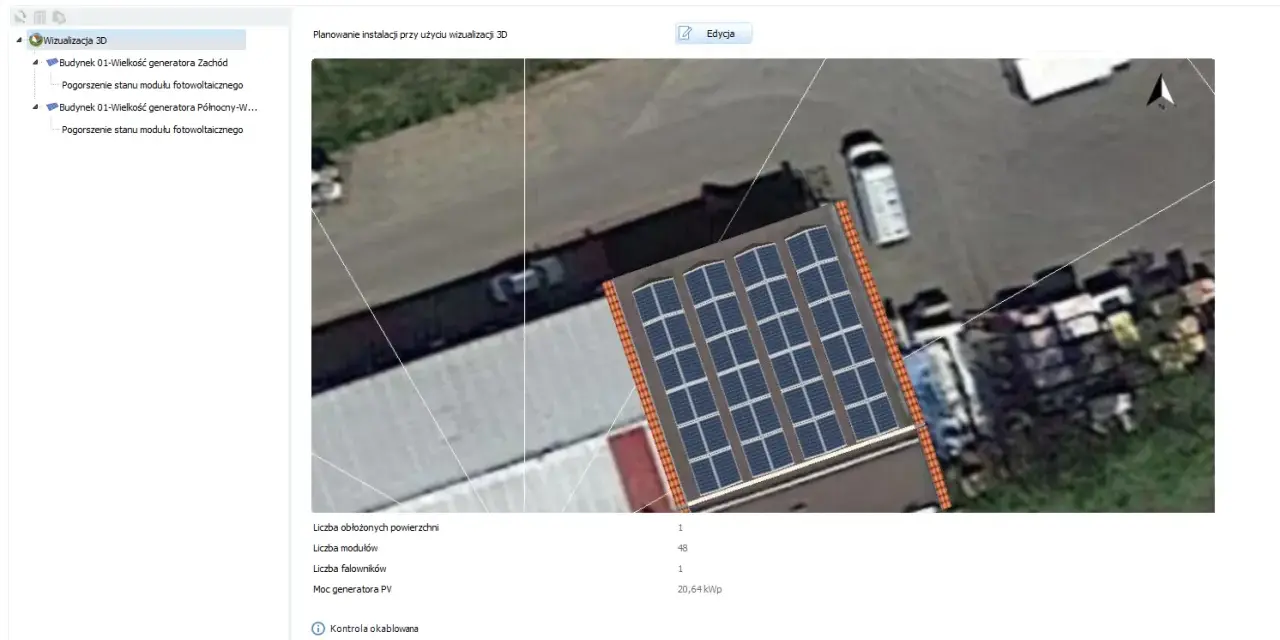

Projekt instalacji fotowoltaicznej na dachu budynku. Widoczne panele PV, dane techniczne: 48 modułów, moc 20,64 kWp.

Spis treści

Dobrze zaplanowana fotowoltaika zaczyna się od analizy budynku, zużycia energii i warunków pracy całej instalacji, a dopiero potem od wyboru modułów. Solidny projekt instalacji fotowoltaicznej pozwala uniknąć przewymiarowania, problemów z zacienieniem, błędów w doborze falownika i kosztownych poprawek po montażu. W tym tekście pokazuję, co powinno znaleźć się w dokumentacji, jak dobrać moc do domu lub firmy, jakie formalności obowiązują w Polsce i kiedy oszczędzanie na projekcie zwyczajnie się nie opłaca.

Zanim zamówisz panele, trzeba policzyć profil zużycia, warunki dachu i obowiązki formalne

  • Dobry projekt to nie wizualizacja, ale komplet obliczeń, schematów i założeń montażowych.
  • W polskich warunkach 1 kWp daje zwykle około 900-1100 kWh rocznie, ale cień i orientacja dachu potrafią mocno zmienić wynik.
  • Instalacje powyżej 6,5 kW wymagają uzgodnienia z rzeczoznawcą ppoż., a powyżej 50 kW wchodzą już w reżim pozwolenia na budowę.
  • Sam projekt kosztuje zwykle od kilkuset do kilku tysięcy złotych, ale jego jakość wpływa na cały zwrot z inwestycji.
  • W net-billingu bardziej opłaca się wysoka autokonsumpcja niż bezrefleksyjne przewymiarowanie systemu.

Co powinno znaleźć się w dokumentacji projektowej

W praktyce dobry projekt PV nie zaczyna się od rysunku paneli na dachu, tylko od odpowiedzi na kilka banalnie prostych, ale decydujących pytań: ile energii zużywa obiekt, kiedy ją zużywa, gdzie można bezpiecznie zamontować moduły i jak instalacja będzie pracować przez 10-20 lat. Ja zawsze patrzę na projekt jak na mapę ryzyka. Jeśli dokument nie pokazuje tych miejsc, które mogą sprawić problem, to nie jest pełny projekt, tylko wstępna koncepcja.

Element dokumentacji Co powinien pokazywać Dlaczego to jest ważne
Analiza zużycia energii Roczne zużycie, profil dobowy, sezonowość, planowane nowe odbiorniki Bez tego łatwo przewymiarować system albo dobrać go pod zły profil pracy
Inwentaryzacja miejsca montażu Wymiary dachu lub gruntu, orientację, kąt nachylenia, przeszkody i strefy cienia To właśnie tu najczęściej tracona jest produkcja energii
Dobór mocy i komponentów Liczbę modułów, moc falownika, układ stringów, zabezpieczenia DC i AC Od tego zależy sprawność, bezpieczeństwo i żywotność instalacji
Schemat elektryczny Połączenia, trasy kablowe, rozdzielnice, ochronę przeciwprzepięciową i przeciwporażeniową To dokument, który porządkuje wykonanie i późniejszy serwis
Szacowana produkcja Roczny uzysk energii w konkretnych warunkach lokalizacji Bez prognozy produkcji trudno sensownie ocenić opłacalność
Założenia formalne Wymagane zgłoszenia, uzgodnienia ppoż. i ewentualne decyzje administracyjne Pomijanie formalności zwykle wychodzi dopiero na końcu inwestycji
Jeżeli projekt ma być naprawdę użyteczny, powinien też uwzględniać miejsce na przyszłą rozbudowę: magazyn energii, ładowarkę do auta albo system zarządzania energią. Wtedy instalacja nie kończy się na dzisiejszym rachunku za prąd, tylko zostawia trochę oddechu na to, co dojdzie za rok czy dwa. A gdy taki fundament jest już gotowy, można przejść do najważniejszego pytania: jak dobrać moc i układ modułów do konkretnego budynku.

Nowoczesny dom z panelem fotowoltaicznym na dachu. Projekt instalacji fotowoltaicznej zapewnia czystą energię.

Jak dobrać moc, moduły i falownik do konkretnego budynku

W praktyce zaczynam od profilu zużycia, a nie od liczby paneli. Dom z pompą ciepła, klimatyzacją i ładowaniem auta ma zupełnie inną logikę pracy niż budynek, w którym największy pobór przypada na wieczory i weekendy. Przy obecnym modelu rozliczeń najważniejsze jest to, ile energii zużyjesz na bieżąco, bo oddawanie nadwyżek do sieci rzadko daje taki efekt ekonomiczny, jak dobrze ustawiona autokonsumpcja.

W polskich warunkach z 1 kWp instalacji uzyskuje się najczęściej około 900-1100 kWh rocznie. To dobra baza, ale tylko baza: ten sam zestaw na dachu południowym, bez zacienienia, i na połaci z kominami oraz lukarnami będzie pracował zupełnie inaczej.

Układ montażu Kiedy ma sens Co zyskujesz Na co uważać
Dach południowy, ok. 25-35° Gdy zależy ci na maksymalnym uzysku rocznym Najwyższa produkcja w skali roku Energia jest mocniej skupiona w południe, więc autokonsumpcja bywa niższa
Układ wschód-zachód Gdy dach ma wiele połaci albo zużycie jest rozciągnięte w ciągu dnia Bardziej płaska krzywa produkcji i lepsze dopasowanie do domu Roczny uzysk bywa o 5-15% niższy niż w układzie południowym
Dach płaski Gdy trzeba dopiero zbudować właściwy kąt i odstęp między rzędami Duża elastyczność ustawienia modułów Ważne są odległości między rzędami, obciążenie wiatrem i sposób balastowania
Montaż gruntowy Gdy dach jest nieoptymalny albo brakuje na nim miejsca Największa swoboda projektowa Zwykle rosną koszty konstrukcji i formalności

Falownik, czyli inwerter, dobieram nie tylko pod moc, ale też pod liczbę połaci i sposób cieniowania. Jeśli cień pada tylko na część modułów, lepiej sprawdzają się osobne wejścia MPPT, optymalizatory albo mikroinwertery. MPPT to układ śledzenia punktu mocy maksymalnej, który pozwala panelom pracować w najlepszym możliwym punkcie mimo zmiennych warunków. Właśnie takie drobiazgi robią różnicę między instalacją „działającą” a instalacją naprawdę dopasowaną do budynku.

Kiedy moc, układ i sprzęt są już policzone, przechodzę do procesu, który dla inwestora bywa najmniej widowiskowy, ale w praktyce decyduje o jakości całej realizacji.

Jak wygląda proces przygotowania projektu krok po kroku

Sam projekt dla domu jednorodzinnego zwykle da się przygotować w 1-3 dni robocze, jeśli inwestor ma komplet danych. Gdy w grę wchodzi nietypowy dach, rozbudowany grunt, magazyn energii albo złożona instalacja w firmie, całość zajmuje dłużej, bo trzeba sprawdzić więcej scenariuszy pracy i więcej ograniczeń technicznych.

  1. Zbieram dane wejściowe - rachunki za prąd, moc przyłączeniową, sposób użytkowania budynku, planowane urządzenia i ewentualne plany rozbudowy.
  2. Robię inwentaryzację miejsca montażu - sprawdzam dach lub teren, cień, konstrukcję nośną, dostęp serwisowy i warunki prowadzenia okablowania.
  3. Symuluję produkcję - porównuję kilka wariantów mocy i układu, żeby zobaczyć, gdzie pojawia się najlepszy stosunek uzysku do kosztu.
  4. Dobieram komponenty - moduły, falownik, zabezpieczenia, konstrukcję montażową, czasem także magazyn energii lub system EMS/HEMS.
  5. Opracowuję schemat i dokumentację - z trasami kablowymi, rozdzielnicą, ochroną przepięciową, parametrami połączeń i opisem instalacji.
  6. Sprawdzam formalności - czy potrzebne są dodatkowe uzgodnienia, zgłoszenie do OSD, konsultacja ppoż. albo decyzja administracyjna.

Najlepsze projekty, które widzę w praktyce, mają jedną cechę wspólną: zostawiają mało miejsca na zgadywanie. Każdy element jest policzony, a każde założenie ma uzasadnienie. Dzięki temu montaż nie zamienia się w serię telefonów z pytaniem „co teraz robimy?”. Następny krok to formalności, bo w Polsce właśnie one potrafią zaskoczyć najbardziej.

Formalności, których nie warto odkładać

Tu nie ma sensu udawać, że przepisy są tłem. One realnie wpływają na harmonogram i zakres dokumentacji. Jak podaje gov.pl, urządzenia fotowoltaiczne o mocy większej niż 6,5 kW wymagają uzgodnienia projektu z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych, a instalacje powyżej 50 kW wchodzą już w reżim pozwolenia na budowę. Dla mniejszych instalacji na istniejącym budynku zwykle nie potrzeba pozwolenia ani zgłoszenia do administracji architektoniczno-budowlanej, ale są wyjątki, na przykład gdy montaż przekracza 3 m wysokości na budynku albo gdy teren jest objęty ochroną konserwatorską.

W praktyce oznacza to trzy rzeczy. Po pierwsze, nie warto zamawiać projektu „na skróty”, jeśli instalacja ma przekroczyć 6,5 kW. Po drugie, dobrze jest od razu sprawdzić, czy konstrukcja i układ modułów nie utrudnią późniejszego odbioru. Po trzecie, po montażu trzeba pamiętać o zgłoszeniu mikroinstalacji do operatora systemu dystrybucyjnego, bo dopiero wtedy sieć formalnie wie, że oddajesz i pobierasz energię przez licznik dwukierunkowy.

  • Mikroinstalacja to instalacja do 50 kW - dla domu to zwykle zakres wystarczający z dużym zapasem.
  • Granica 6,5 kW uruchamia obowiązki ppoż. - tego progu nie opłaca się lekceważyć przy planowaniu mocy.
  • Granica 50 kW zwykle oznacza już inne ścieżki formalne i większą rolę dokumentacji budowlanej.
  • OSD to operator systemu dystrybucyjnego - bez jego procedury instalacja nie jest w pełni „domknięta” formalnie.

Formalności nie są po to, żeby utrudniać inwestycję. Ich sens jest dużo prostszy: mają pokazać, że instalacja jest bezpieczna, zgodna z projektem i możliwa do poprawnego przyłączenia do sieci. Gdy to jest ustalone, można spokojnie policzyć budżet i sprawdzić, gdzie projekt naprawdę wpływa na koszty.

Ile kosztuje projekt i cała instalacja w praktyce

Sam projekt to zwykle niewielka część całej inwestycji, ale właśnie dlatego nie warto go traktować jak koszt, na którym trzeba agresywnie oszczędzać. W prostych domowych realizacjach osobny projekt bywa wyceniany od kilkuset złotych, a przy bardziej złożonych dachach, magazynie energii albo instalacji gruntowej koszt rośnie do kilku tysięcy. Najczęściej jednak projekt jest wliczany w cenę całej usługi, więc klient widzi go dopiero po rozbiciu oferty na elementy.

Zakres Typowy koszt w 2026 Co wpływa na cenę
Sam projekt dla prostego domu 300-800 zł Powierzchnia dachu, liczba połaci, poziom szczegółowości obliczeń
Projekt dla domu z magazynem energii lub trudnym dachem 1000-3000 zł Symulacja cieni, integracja z dodatkowymi urządzeniami, bardziej rozbudowana dokumentacja
Kompletna mikroinstalacja 5-8 kWp bez magazynu 20 000-35 000 zł Marka modułów, falownik, rodzaj konstrukcji, stan instalacji elektrycznej w budynku
Instalacja 5-8 kWp z magazynem energii 35 000-60 000 zł Pojemność baterii, falownik hybrydowy, automatyka i dodatkowe zabezpieczenia

Według podatki.gov.pl z ulgi termomodernizacyjnej można skorzystać także przy montażu fotowoltaiki, a od 2025 r. również przy zakupie i montażu magazynu energii; limit odliczenia wynosi 53 000 zł na wszystkie przedsięwzięcia termomodernizacyjne w ramach jednego podatnika. To nie znosi kosztu wejścia, ale realnie poprawia rachunek całej inwestycji. Ja jednak zawsze przypominam jedno: dotacja albo ulga mają wspierać dobry projekt, a nie zastępować rozsądny dobór mocy.

Najwięcej pieniędzy zwykle ucieka nie na samym projekcie, tylko na korektach po montażu. Dlatego warto od razu wyłapać typowe błędy, zanim pojawią się na dachu albo w rozdzielnicy.

Najczęstsze błędy, które psują produkcję i bezpieczeństwo

To jest ten fragment, w którym najłatwiej zaoszczędzić na papierze, a później przepłacić w praktyce. Z mojego doświadczenia wynika, że większość problemów z fotowoltaiką nie bierze się z samych paneli, tylko z tego, że projekt był zrobiony zbyt ogólnie albo bez uwzględnienia konkretnego budynku.

  • Przewymiarowanie instalacji - więcej paneli nie zawsze oznacza lepszy efekt, jeśli budynek nie zużywa energii w godzinach produkcji.
  • Ignorowanie cienia - komin, drzewo, lukarna albo balustrada potrafią zabrać więcej produkcji, niż wiele osób zakłada na etapie oferty.
  • Zły układ stringów - jeśli łańcuchy są źle dobrane do napięcia falownika, instalacja pracuje poza optymalnym zakresem.
  • Brak miejsca na serwis - za ciasny montaż utrudnia przegląd, czyszczenie i ewentualną wymianę elementów.
  • Pomijanie przyszłej rozbudowy - bez miejsca na magazyn energii, dodatkowy obwód czy ładowarkę do auta trzeba potem poprawiać to, co dało się przewidzieć wcześniej.
  • Wycena tylko po cenie - tani projekt często oznacza mniej obliczeń, mniej szczegółów i większe ryzyko zmian na budowie.

Najbardziej lubię projekty, które od początku liczą się z rzeczywistością: z cieniem, ograniczeniami dachu, miejscem na przewody i tym, że budynek ma żyć dalej, a nie tylko wyglądać dobrze w dniu odbioru. Wtedy instalacja pracuje stabilnie, a inwestor nie wraca do tematu po pierwszym sezonie. Zostaje już tylko ostatnia kontrola przed montażem.

Ostatnia kontrola przed montażem

Gdybym miał zatrzymać się przy jednym prostym filt­rze, przed podpisaniem umowy sprawdziłbym trzy rzeczy: czy moc wynika z rachunków i profilu zużycia, czy projekt pokazuje cienie i zabezpieczenia oraz czy formalności są dopięte dla konkretnej mocy i miejsca montażu. Jeśli na któreś z tych pytań odpowiedź brzmi „nie wiem”, projekt nie jest jeszcze gotowy.

  • Czy wiem, ile energii zużywam rocznie i kiedy zużywam ją najbardziej?
  • Czy w dokumentacji widać układ modułów, trasy kablowe, zabezpieczenia i miejsce falownika?
  • Czy sprawdziłem obowiązki ppoż., OSD i ewentualne pozwolenie lub brak konieczności zgłoszenia?
  • Czy zostawiłem przestrzeń na magazyn energii, EMS albo przyszłą rozbudowę?

Jeśli choć jedna z tych odpowiedzi jest niepełna, wracam do projektu, bo poprawki po montażu są zawsze droższe niż dodatkowy dzień pracy projektanta. Dobrze przygotowana fotowoltaika ma działać cicho i przewidywalnie przez lata, a nie wymagać korekt po pierwszym sezonie.

FAQ - Najczęstsze pytania

Dobry projekt to nie sama wizualizacja paneli, ale komplet obliczeń i założeń. Powinien obejmować analizę zużycia energii, inwentaryzację miejsca montażu, dobór mocy i komponentów, schemat elektryczny, szacowaną produkcję oraz wymagane formalności. Warto też zostawić miejsce na przyszłą rozbudowę, na przykład o magazyn energii lub ładowarkę do auta.

Najpierw trzeba patrzeć na profil zużycia energii, a dopiero potem na liczbę paneli. W polskich warunkach 1 kWp daje zwykle około 900-1100 kWh rocznie, ale dużo zależy od orientacji dachu i cienia. Układ południowy daje najwyższy uzysk roczny, a wschód-zachód zwykle o 5-15% mniej, za to z bardziej płaską produkcją w ciągu dnia i lepszym dopasowaniem do autokonsumpcji.

Instalacje powyżej 6,5 kW wymagają uzgodnienia z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych, a powyżej 50 kW wchodzą już w reżim pozwolenia na budowę. Dla mniejszych instalacji na istniejącym budynku zwykle nie potrzeba pozwolenia ani zgłoszenia, ale są wyjątki, na przykład montaż powyżej 3 m wysokości albo teren objęty ochroną konserwatorską. Po montażu trzeba też zgłosić mikroinstalację do OSD.

Sam projekt prostego domu to zwykle 300-800 zł, a przy trudniejszym dachu lub magazynie energii 1000-3000 zł. Kompleksowa mikroinstalacja 5-8 kWp bez magazynu kosztuje najczęściej 20 000-35 000 zł, a z magazynem 35 000-60 000 zł. Oszczędzanie na projekcie często kończy się droższymi poprawkami po montażu, więc lepiej od razu zadbać o dokładne obliczenia i pełną dokumentację.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

falownik autokonsumpcja zacienienie magazyn energii ppoż

Udostępnij artykuł

Józef Pawłowski

Józef Pawłowski

Nazywam się Józef Pawłowski i od 4 lat zajmuję się tematyką energii odnawialnej, termomodernizacji oraz dotacji. Moje zainteresowanie tymi obszarami zrodziło się z chęci przyczynienia się do ochrony środowiska i poprawy efektywności energetycznej budynków. Lubię tłumaczyć złożone zagadnienia w sposób przystępny, aby każdy mógł zrozumieć, jak ważne są odnawialne źródła energii i jakie korzyści płyną z ich wykorzystania. W swojej pracy staram się zawsze weryfikować źródła informacji, porównywać różne podejścia oraz śledzić najnowsze trendy w branży. Moim celem jest dostarczanie rzetelnych, zrozumiałych i aktualnych treści, które pomogą czytelnikom podejmować świadome decyzje dotyczące energii odnawialnej i termomodernizacji.

Napisz komentarz
