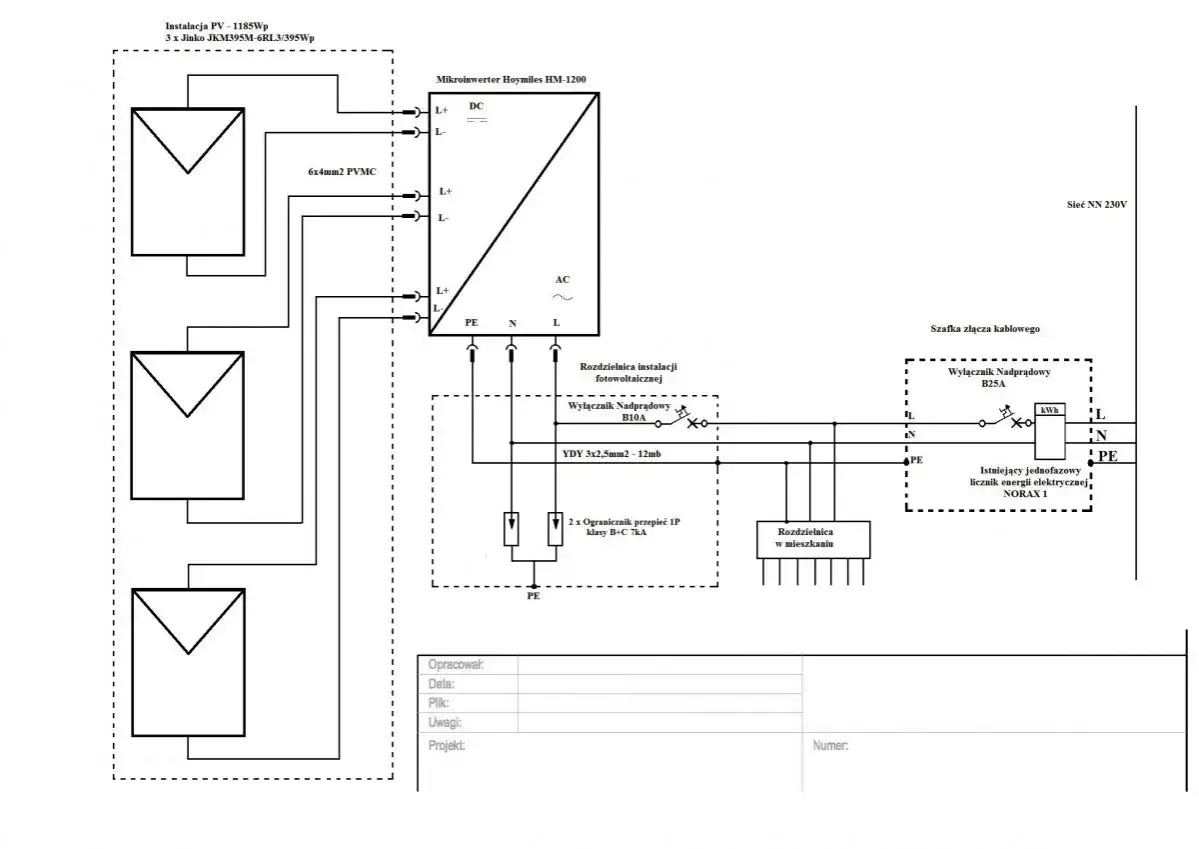

Prosument to ktoś, kto nie tylko zużywa energię, ale też sam ją wytwarza z odnawialnego źródła i rozlicza nadwyżki z siecią. W praktyce najczęściej dotyczy to fotowoltaiki, ale za tą definicją stoją też konkretne formalności: zgłoszenie do operatora, dobór mocy, licznik dwukierunkowy i kolejność działań, która wpływa na opłacalność całej inwestycji. Poniżej wyjaśniam to bez żargonu, ale z naciskiem na rzeczy, które naprawdę mają znaczenie przed przyłączeniem instalacji.
Najważniejsze informacje o prosumencie i przyłączu mikroinstalacji
- Prosument to odbiorca końcowy, który wytwarza energię z OZE na własne potrzeby i może oddawać nadwyżki do sieci.
- W typowej instalacji domowej chodzi o mikroinstalację, czyli źródło o mocy do 50 kW.
- Przyłączenie zaczyna się od zgłoszenia do operatora, a nie od samego montażu paneli.
- Zgłoszenie mikroinstalacji trzeba złożyć co najmniej 30 dni przed planowanym podłączeniem do sieci.
- Najwięcej problemów powodują błędnie dobrana moc, niepełne dokumenty i zła kolejność prac.
- W opłacalności liczy się przede wszystkim autokonsumpcja, czyli zużycie energii na miejscu.
Kim jest prosument w energetyce
Ministerstwo Klimatu i Środowiska definiuje prosumenta jako odbiorcę końcowego, który produkuje energię z OZE na własne potrzeby. To ważne rozróżnienie, bo nie chodzi o zawodowego wytwórcę prądu, tylko o kogoś, kto chce obniżyć własne zużycie i wykorzystać nadwyżki w sensowny sposób. W polskich warunkach najczęściej oznacza to instalację fotowoltaiczną na dachu domu, ale zasada jest szersza i może dotyczyć także wspólnot mieszkaniowych, rolników czy przedsiębiorców, o ile produkcja energii nie jest ich główną działalnością.
Ja patrzę na prosumenta przede wszystkim jak na odbiorcę, który świadomie steruje momentem zużycia energii. Sama instalacja nie robi jeszcze całej roboty. Dopiero połączenie produkcji, zużycia i prawidłowego rozliczania z siecią sprawia, że inwestycja zaczyna działać tak, jak powinna. To właśnie dlatego pytanie o prosumenta szybko prowadzi do tematu przyłącza, a nie tylko do samej definicji.
W praktyce granica jest dość prosta: jeśli wytwarzasz energię z odnawialnego źródła głównie po to, by zasilać własny dom lub firmę, jesteś prosumentem. Gdy skala instalacji rośnie i zaczyna przypominać pełną działalność wytwórczą, wchodzą już inne zasady. Od definicji przechodzę więc do tego, co dla większości osób jest ważniejsze, czyli jak taka instalacja w ogóle trafia do sieci.

Jak wygląda przyłączenie mikroinstalacji krok po kroku
Jak przypomina Biznes.gov.pl, zgłoszenie mikroinstalacji składa się co najmniej 30 dni przed planowanym podłączeniem do sieci. To nie jest drobny formalny szczegół, tylko punkt startowy całej procedury. Jeśli operator uzna, że instalacja nie mieści się w prostym trybie przyłączenia albo sieć wymaga dodatkowych uzgodnień, ścieżka wydłuża się i trzeba przejść przez bardziej rozbudowaną procedurę. Z mojego doświadczenia właśnie tu najczęściej pojawia się pierwsze zaskoczenie, bo ludzie zaczynają od paneli, a nie od warunków technicznych.
| Etap | Co robisz | Na co zwracasz uwagę |
|---|---|---|
| 1. Analiza zużycia | Sprawdzasz roczne zużycie prądu i profil pracy domu lub firmy. | Najpierw dopasuj moc instalacji do realnego poboru, a nie do maksymalnej powierzchni dachu. |
| 2. Weryfikacja sieci | Sprawdzasz, czy dla Twojego punktu poboru wystarczy zwykłe zgłoszenie, czy potrzebne są warunki przyłączenia. | Liczy się dostępna moc przyłączeniowa i stan sieci po stronie operatora. |
| 3. Zgłoszenie mikroinstalacji | Składasz komplet dokumentów do operatora. | W zgłoszeniu muszą się zgadzać dane instalacji, lokalizacja i termin planowanego podłączenia. |
| 4. Montaż i uruchomienie | Instalator montuje system, a operator przygotowuje układ pomiarowo-rozliczeniowy. | W praktyce potrzebny jest licznik dwukierunkowy, czyli taki, który mierzy pobór i oddawanie energii. |
| 5. Start rozliczeń | Po spełnieniu wymogów zaczynasz działać jako prosument. | Od tego momentu liczy się nie tylko produkcja, ale też to, ile energii zużywasz na miejscu. |
Na papierze wygląda to krótko, ale w praktyce właśnie kolejność decyduje o tym, czy instalacja ruszy bez przestojów. Jeśli chcesz uniknąć cofania dokumentów, następny krok to przygotowanie właściwych danych i załączników.
Jakie dokumenty i dane przygotować przed zgłoszeniem
Przy mikroinstalacji nie potrzebujesz koncesji, ale to nie znaczy, że formalności da się załatwić bez przygotowania. Zgłoszenie powinno być kompletne, bo operator ocenia je formalnie i merytorycznie. Najlepiej myśleć o tym jak o technicznym pakiecie startowym: im mniej jest w nim niejasności, tym szybciej instalacja przechodzi do realizacji.
Najczęściej potrzebujesz takich informacji:
- danych inwestora i adresu punktu poboru energii,
- mocy instalacji oraz mocy falownika,
- opisu miejsca montażu, na przykład dach, grunt, wiata lub elewacja,
- schematu podłączenia i podstawowych parametrów urządzeń,
- potwierdzenia prawa do dysponowania nieruchomością,
- zgody wspólnoty lub zarządcy, jeśli instalacja dotyczy budynku wielorodzinnego,
- informacji o zabezpieczeniach i miejscu montażu układu pomiarowego, jeśli operator tego wymaga.
W prostych domowych realizacjach zestaw formalności jest zwykle ograniczony, ale przy nietypowym dachu, budynku zabytkowym albo większej ingerencji w instalację elektryczną trzeba sprawdzić dodatkowe wymagania wcześniej, a nie po fakcie. To ważne szczególnie wtedy, gdy liczysz też na dotację, bo programy wsparcia zwykle wymagają poprawnej kolejności działań i pełnej dokumentacji.
Kiedy masz już komplet danych, najważniejsze staje się nie to, co dołączysz do zgłoszenia, ale to, czy unikniesz najczęstszych błędów technicznych i organizacyjnych. Właśnie one najczęściej wydłużają cały proces.
Najczęstsze błędy przy przyłączu, które opóźniają start
W praktyce największe problemy nie wynikają z samych paneli, tylko z założeń przyjętych na etapie projektu. Z mojego doświadczenia najczęściej psuje się nie sprzęt, lecz logika całej inwestycji. Oto błędy, które widzę najczęściej:
- zamówienie montażu bez wcześniejszego sprawdzenia warunków sieci i dostępnej mocy przyłączeniowej,
- dobór instalacji wyłącznie pod powierzchnię dachu, bez odniesienia do rzeczywistego zużycia energii,
- niespójność między mocą paneli, falownika i danymi wpisanymi do zgłoszenia,
- zbyt późne złożenie dokumentów, przez co cały proces przesuwa się o kolejne tygodnie,
- brak aktualizacji zgłoszenia po zmianie projektu, na przykład po wymianie falownika lub zwiększeniu mocy,
- niedoszacowanie miejsca na osprzęt, zabezpieczenia i układ pomiarowy w rozdzielni.
Najbardziej kosztowny błąd to moim zdaniem przewymiarowanie instalacji „na zapas”. Nadmiar mocy nie zawsze oznacza lepszy wynik, bo przy słabym dopasowaniu do profilu zużycia część energii po prostu trafia do sieci na mniej korzystnych zasadach. Lepiej mieć system mniejszy, ale dobrze używany, niż większy, który wygląda imponująco tylko na papierze.
Gdy formalności są ustawione dobrze, kolejne pytanie brzmi już nie „czy to przejdzie”, ale „jak będzie się to rozliczać i co realnie obniży rachunki”. To właśnie rozliczenia decydują o tym, czy inwestycja jest tylko ekologiczna, czy także finansowo rozsądna.
Jak rozliczenia wpływają na opłacalność inwestycji
Obecnie opłacalność prosumenckiej instalacji zależy przede wszystkim od autokonsumpcji, czyli od tego, ile energii zużywasz w chwili jej wytworzenia. Energia wykorzystana na miejscu daje największą korzyść, bo nie musisz jej wcześniej oddawać do sieci, a potem odkupować. Właśnie dlatego system rozliczeń nie jest tylko dodatkiem do formalności. To element, który warto zrozumieć jeszcze przed złożeniem zgłoszenia.
| Sytuacja | Co się dzieje z energią | Praktyczny efekt |
|---|---|---|
| Zużycie na miejscu | Prąd z instalacji zasila dom lub firmę od razu. | Największa oszczędność, bo ograniczasz pobór z sieci. |
| Nadwyżka oddana do sieci | Energia trafia do operatora i jest rozliczana według systemu prosumenckiego. | Nie przepada, ale jej wartość zależy od zasad rozliczeń i cen energii. |
| Magazyn energii | Nadwyżkę możesz przechować na później zamiast oddawać ją od razu. | Rośnie autokonsumpcja, a rachunki są mniej wrażliwe na godziny produkcji. |
W praktyce najbardziej opłaca się przesunąć zużycie na godziny pracy instalacji, na przykład uruchamiać pralkę, zmywarkę, podgrzewanie wody albo ładowanie samochodu wtedy, gdy produkcja jest najwyższa. To prostsze niż dokładanie od razu dużego magazynu energii, choć w wielu domach magazyn zaczyna mieć sens, gdy chcesz jeszcze mocniej zwiększyć samowystarczalność.
Jeśli liczysz również na dotację, pilnuj kolejności. W wielu programach wsparcia wniosek składa się dopiero po przyłączeniu instalacji, a zbyt wczesne zgłoszenie potrafi zakończyć się odrzuceniem. To detal, który kosztuje najwięcej, bo można przez niego stracić realne dofinansowanie. Kiedy rozumiesz już rozliczenia, zostaje ostatni krok: uporządkować inwestycję tak, by formalności nie wróciły do Ciebie w najmniej wygodnym momencie.
Jak przejść przez formalności bez zbędnych poprawek
- Sprawdź wymagania operatora jeszcze przed podpisaniem umowy z instalatorem.
- Dopasuj moc instalacji do profilu zużycia, a nie do samej powierzchni dachu.
- Wysyłaj zgłoszenie dopiero wtedy, gdy masz spójne dane techniczne całego systemu.
- Zostaw sobie komplet protokołów, schematów i kart urządzeń, bo przydają się przy odbiorze, rozliczeniach i dotacjach.
- Jeśli projekt jest nietypowy, skonsultuj go wcześniej z operatorem i wykonawcą, zamiast poprawiać go po montażu.
Dobrze przygotowany prosument nie walczy z formalnościami, tylko układa je w logicznej kolejności. Wtedy przyłączenie staje się technicznym krokiem do oszczędzania, a nie osobnym projektem administracyjnym. I właśnie o to chodzi: nie o samą definicję, ale o takie ustawienie instalacji, żeby od pierwszego dnia pracowała dla Twojego zużycia, a nie przeciwko niemu.
