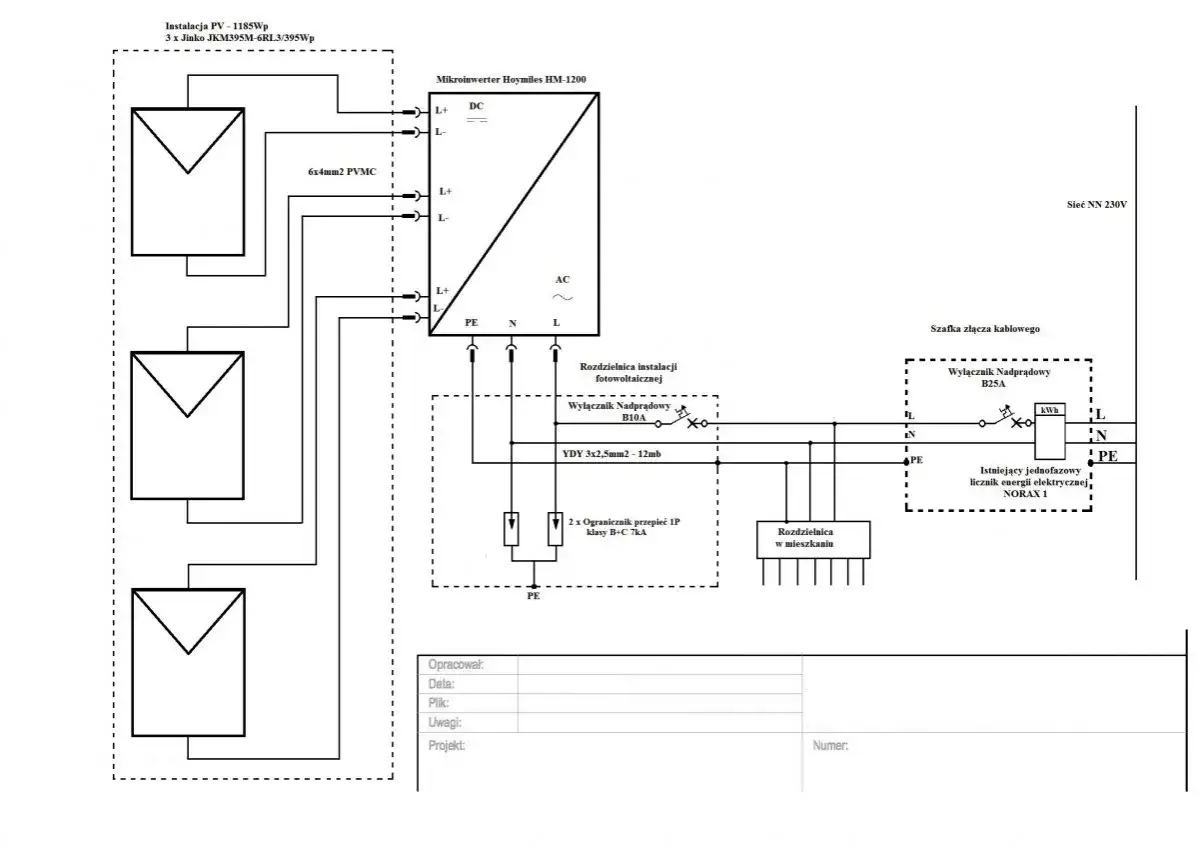

Fotowoltaika daje największy efekt wtedy, gdy instalacja jest dobrze przygotowana nie tylko technicznie, ale też formalnie. W przypadku układu podłączonego do sieci najwięcej problemów rodzi nie sam montaż paneli, lecz to, czy i kiedy trzeba zgłosić instalację do operatora, jak wygląda kwestia ochrony przeciwpożarowej oraz kiedy można działać bez dodatkowych papierów. Sama instalacja fotowoltaiczna bez zgłoszenia ma sens tylko w wąskich, dobrze zdefiniowanych scenariuszach, a ich pomylenie potrafi zablokować przyłączenie albo dotację.
Najważniejsze fakty, które warto znać przed montażem
- Jeśli instalacja ma pracować równolegle z siecią, zgłoszenie do OSD jest standardem, a bez niego nie ma legalnego przyłączenia.
- System off-grid, który nie jest podłączony do sieci, zwykle nie wymaga zgłoszenia do operatora, ale nadal może podlegać innym formalnościom.
- Do 50 kW montaż fotowoltaiki zazwyczaj nie wymaga pozwolenia na budowę ani zgłoszenia do administracji architektoniczno-budowlanej, z ważnymi wyjątkami.
- Powyżej 6,5 kW wchodzą obowiązki przeciwpożarowe: uzgodnienie projektu z rzeczoznawcą i zawiadomienie PSP.
- Przy dotacjach brak dokumentów z OSD najczęściej kończy się odrzuceniem wniosku.
Najpierw rozdziel zgłoszenie do operatora, budowlane i pożarowe
To są trzy różne porządki, a ich mylenie prowadzi do najczęstszych nieporozumień. Zgłoszenie do operatora sieci dystrybucyjnej dotyczy przyłączenia instalacji do sieci. Formalności budowlane mówią o tym, czy w ogóle potrzebujesz pozwolenia albo zgłoszenia robót. Z kolei wymagania przeciwpożarowe odnoszą się do bezpieczeństwa projektu i odbioru instalacji.
| Formalność | Kiedy dotyczy | Co trzeba zrobić | Co oznacza w praktyce |
|---|---|---|---|
| Zgłoszenie do OSD | Gdy instalacja ma pracować z siecią elektroenergetyczną | Złożyć zgłoszenie przed przyłączeniem i uruchomieniem pracy równoległej | Bez tego nie ma legalnego eksportu energii do sieci ani poprawnych rozliczeń |
| Formalności budowlane | Przy instalacjach do 50 kW zwykle bez pozwolenia i bez zgłoszenia, ale z wyjątkami | Sprawdzić lokalizację i sposób montażu | Wyjątki dotyczą m.in. montażu na budynku powyżej 3 m wysokości urządzenia i terenu zabytkowego |
| Wymagania ppoż. | Przy mocy powyżej 6,5 kW | Uzgodnić projekt z rzeczoznawcą i zawiadomić PSP | To dotyczy także instalacji na domu jednorodzinnym, nie tylko dużych obiektów |
| Pozwolenie na budowę | Przy instalacjach powyżej 50 kW | Uzyskać pozwolenie przed startem prac | To już nie jest typowa domowa mikroinstalacja |
Kiedy można obyć się bez zgłoszenia do operatora
Bez zgłoszenia do OSD da się działać tylko wtedy, gdy instalacja pracuje naprawdę niezależnie od sieci. W praktyce chodzi o układ off-grid: panele ładują akumulatory, energia zasila lokalne odbiorniki, a system nie oddaje prądu do sieci i nie jest do niej przyłączony. Taki wariant spotykam najczęściej w domkach letniskowych, na działkach bez przyłącza albo w obiektach, które mają działać awaryjnie.
Tu ważne jest jedno rozróżnienie: off-grid to nie to samo co zero-export. Instalacja z ograniczeniem oddawania energii do sieci nadal może być połączona z siecią i wtedy zgłoszenie do operatora co do zasady pozostaje wymagane. Podobnie hybryda z funkcją backupu nie staje się „bezpapierowa” tylko dlatego, że na co dzień większość energii zużywa lokalnie.
- Off-grid - instalacja działa samodzielnie, bez połączenia z siecią. To jedyny wariant, w którym zwykle nie ma zgłoszenia do OSD.
- Zero-export - instalacja jest podłączona do sieci, ale ma ograniczać oddawanie energii. Nadal trzeba sprawdzić formalności sieciowe.
- On-grid - klasyczny układ prosumencki. Zgłoszenie do OSD jest obowiązkowe, bo instalacja współpracuje z siecią.
Jeśli planujesz później dołożyć sieć, magazyn albo zmienisz sposób pracy inwertera, nie zakładaj z góry, że formalności nie będą potrzebne. Gdy instalacja może choćby potencjalnie pracować równolegle z siecią, bezpieczniej przyjąć scenariusz z pełnym zgłoszeniem.
Co grozi, gdy uruchomisz instalację bez formalności
Największym błędem jest założenie, że „skoro prąd płynie, to sprawa jest załatwiona”. W praktyce może być odwrotnie: instalacja działa fizycznie, ale nie istnieje w porządku rozliczeniowym ani formalnym. To oznacza problemy z wymianą licznika, brakiem legalnego wprowadzania energii do sieci i brakiem dokumentów, które są potrzebne do rozliczeń lub dofinansowań.
Jak przypomina URE, mikroinstalacja przyłączana do sieci jest zgłaszana właśnie po to, by operator mógł ją poprawnie przyłączyć i dostosować układ pomiarowy. Urząd zwraca też uwagę na zjawisko wzrostu napięcia w sieciach niskiego napięcia przy dużej liczbie instalacji, dlatego pominięcie operatora nie jest tylko kwestią papieru, ale też pracy całej infrastruktury.
- Może nie dojść do legalnego przyłączenia, więc instalacja nie będzie traktowana jak mikroinstalacja prosumencka.
- Nie dostaniesz standardowej ścieżki rozliczeń za energię oddawaną do sieci.
- Bez dokumentów OSD trudniej o dotację, modernizację rozliczeń albo późniejszą sprzedaż nieruchomości.
- Przy większych instalacjach i złej konfiguracji rośnie ryzyko problemów z napięciem i automatycznych wyłączeń falownika.
W praktyce taka oszczędność bywa pozorna. Oszczędzasz kilka dni formalności, a potem tracisz tygodnie na wyjaśnianie, dlaczego licznik nie został wymieniony, wniosek o dotację utknął albo instalacja nie może zostać ujęta w dokumentacji domu.

Jak przejść formalności bez zbędnych poprawek
Najprościej przejść przez temat w pięciu krokach. Ja zawsze zaczynam od pytania, czy instalacja ma być wyłącznie autonomiczna, czy jednak ma współpracować z siecią. Od tej odpowiedzi zależy reszta dokumentów, a nie odwrotnie.
- Sprawdź moc instalacji i miejsce montażu.
- Ustal, czy układ będzie off-grid, czy podłączony do sieci.
- Przy mocy powyżej 6,5 kW zaplanuj uzgodnienie projektu z rzeczoznawcą do spraw zabezpieczeń przeciwpożarowych.
- Jeśli instalacja ma pracować z siecią, złóż zgłoszenie do OSD z wyprzedzeniem, najlepiej przed planowanym uruchomieniem pracy równoległej.
- Po stronie operatora następuje weryfikacja, wymiana lub przeprogramowanie licznika i finalne przyłączenie.
Zgodnie z praktyką opisaną przez URE, operator powinien przyłączyć mikroinstalację w terminie 30 dni od poprawnego zgłoszenia. To ważne, bo dobrze złożony komplet dokumentów często skraca całą procedurę bardziej niż negocjacje z wykonawcą.
W dokumentacji zwykle pojawiają się dane techniczne paneli i falownika, schemat instalacji, dane punktu poboru energii oraz potwierdzenie zgodności z warunkami technicznymi. Im prostszy i czytelniejszy komplet, tym mniejsze ryzyko poprawek.
Najczęstsze błędy, które potem kosztują najwięcej
Ponad połowa problemów, które widzę w takich inwestycjach, wynika nie z technologii, tylko z pośpiechu. Ktoś kupuje sprzęt, umawia montaż i dopiero potem orientuje się, że urządzenie pracuje z siecią, budynek ma ograniczenia formalne albo projekt wymaga uzgodnienia ppoż.
- Mylenie off-grid z instalacją „bez oddawania do sieci”.
- Zakładanie, że skoro moc jest mała, to nie trzeba nic zgłaszać.
- Pomijanie uzgodnienia ppoż. przy większej mocy.
- Brak dokumentów potrzebnych do dotacji lub późniejszej sprzedaży nieruchomości.
- Zbyt duża moc względem realnego zużycia, co poprawia statystyki na papierze, ale pogarsza opłacalność.
Warto też pamiętać o czymś prostym, ale często lekceważonym: prosument to nie „każdy właściciel paneli”, tylko odbiorca końcowy, który wytwarza energię na własne potrzeby w mikroinstalacji. To rozróżnienie ma znaczenie, gdy w grę wchodzą umowy, rozliczenia i dofinansowania.
Większa moc oznacza więcej formalności niż się wydaje
Przy fotowoltaice granice mocy naprawdę mają znaczenie. Do 50 kW instalacja zwykle mieści się w uproszczonym reżimie budowlanym, ale powyżej tej wartości wchodzisz już w zupełnie inny poziom formalności. Dla inwestora domowego to zazwyczaj oznacza, że projekt przestaje być „zwykłą instalacją na dachu”, a staje się inwestycją wymagającą pełniejszego przygotowania.
Przy mocy powyżej 6,5 kW dochodzi obowiązek uzgodnienia projektu pod kątem ochrony przeciwpożarowej. Z kolei instalacje większe niż 50 kW co do zasady wymagają pozwolenia na budowę, a nie tylko prostych zgłoszeń. Są też wyjątki związane z wysokością montażu na budynku oraz lokalizacją na terenie wpisanym do rejestru zabytków, więc przed zakupem sprzętu lepiej sprawdzić nie tylko bilans energetyczny, ale i miejsce instalacji.
W tym samym obszarze mieszczą się też dotacje. Jak informuje Mój Prąd, w obecnym naborze instalacja fotowoltaiczna zgłoszona do przyłączenia od 1 sierpnia 2024 r. wymaga magazynu energii elektrycznej lub magazynu ciepła, a dofinansowanie sięga do 50% kosztów kwalifikowanych, maksymalnie 28 tys. zł. Sama fotowoltaika bez potwierdzenia z OSD nie przejdzie oceny, więc dokumenty warto porządkować równolegle z montażem.Co sprawdzić przed montażem, żeby nie utknąć na odbiorze
Jeśli miałbym ułożyć prostą kolejność działań dla domu albo działki, zacząłbym od trzech pytań: czy instalacja ma pracować z siecią, jaka będzie jej moc i czy projekt wchodzi w zakres ppoż. Dopiero potem dobierałbym sprzęt, bo wtedy łatwiej uniknąć sytuacji, w której technicznie wszystko pasuje, a formalnie nic się nie zgadza.
- Jeśli masz przyłącze i planujesz oddawać energię, przygotuj pełne zgłoszenie do operatora.
- Jeśli chcesz działać całkowicie niezależnie, policz realne zużycie, dobierz magazyn energii i sprawdź, czy off-grid faktycznie ma sens ekonomiczny.
- Jeśli moc przekracza 6,5 kW, uwzględnij ppoż. już na etapie projektu.
- Jeśli liczysz na dofinansowanie, zbierz dokumenty OSD od razu po przyłączeniu, bo bez nich wiele programów po prostu nie przejdzie oceny.
Najrozsądniejsza zasada jest prosta: im bliżej sieci, tym wcześniej porządkuj formalności; im bardziej autonomiczny system, tym ważniejsze staje się dobre policzenie baterii, zabezpieczeń i realnego profilu zużycia. Dzięki temu fotowoltaika nie kończy się na montażu, tylko faktycznie zaczyna działać tak, jak planowałeś.
