Przyłączenie domowej instalacji fotowoltaicznej do sieci TAURON Dystrybucji zwykle nie jest skomplikowane, ale wymaga dobrej kolejności działań. W 2026 r. najczęściej decydują trzy rzeczy: moc względem mocy przyłączeniowej obiektu, komplet dokumentów i poprawny montaż za licznikiem. Poniżej pokazuję, jak przejść przez formalności bez zbędnych poprawek i gdzie najłatwiej się potknąć.
Najważniejsze informacje, które warto mieć pod ręką
- Mikroinstalacja to źródło OZE o mocy do 50 kW przyłączone do sieci o napięciu niższym niż 110 kV.
- Jeśli jesteś odbiorcą końcowym i moc instalacji nie przekracza mocy przyłączeniowej obiektu, zwykle wystarczy zgłoszenie ZM.
- Gdy moc instalacji jest większa niż moc przyłączeniowa albo sytuacja jest bardziej złożona, potrzebny będzie wniosek o określenie warunków przyłączenia.
- Operator montuje lub parametryzuje licznik dwukierunkowy na własny koszt, a na kompletne zgłoszenie ma 30 dni.
- Instalacja powinna być wykonana za licznikiem, z odłącznikiem i z zachowaniem możliwości bezpiecznej obsługi licznika.
- Jeśli planujesz dotację, zachowaj dokument potwierdzający przyłączenie, bo bywa potrzebny przy rozliczeniu wsparcia.
Co Tauron uznaje za mikroinstalację
W praktyce chodzi o źródło odnawialne o łącznej mocy zainstalowanej elektrycznej nie większej niż 50 kW, przyłączone do sieci o napięciu poniżej 110 kV. To ważna granica, bo od niej zaczyna się inny tryb formalny i inna odpowiedzialność po stronie operatora. Najczęściej mówimy o fotowoltaice, ale sama definicja obejmuje też inne technologie OZE, jeśli mieszczą się w limitach.Ja patrzę na to tak: najpierw sprawdź moc przyłączeniową obiektu, dopiero potem projektuj instalację. Mocy samej fotowoltaiki nie da się oceniać w oderwaniu od warunków przyłącza, punktu poboru energii i układu pomiarowego. Odbiorca końcowy to po prostu podmiot kupujący energię na własny użytek, a prosument to odbiorca, który dodatkowo wytwarza energię i oddaje nadwyżki do sieci. Od tego punktu zależy, czy formalności będą szybkie, czy wejdzie pełna ścieżka z warunkami przyłączenia.
Kiedy wystarczy zgłoszenie, a kiedy potrzebny jest wniosek
Na obszarze TAURON Dystrybucji podstawowa zasada jest dość prosta: jeśli jesteś odbiorcą końcowym i planujesz podłączyć mikroinstalację do instalacji wewnętrznej, a jej moc zainstalowana nie będzie większa niż moc przyłączeniowa obiektu, składasz zgłoszenie. W każdym innym przypadku wchodzisz w wniosek o określenie warunków przyłączenia.
| Sytuacja | Co składasz | Co to oznacza w praktyce |
|---|---|---|
| Odbiorca końcowy, moc instalacji nie przekracza mocy przyłączeniowej obiektu | Zgłoszenie ZM | Najszybsza ścieżka, zwykle bez dodatkowej decyzji o warunkach przyłączenia |
| Moc instalacji jest większa niż moc przyłączeniowa obiektu | Wniosek o określenie warunków przyłączenia | Operator sprawdza, czy sieć i obiekt przyjmą nowe źródło |
| Masz już umowę na wytwarzanie dla źródła ponad 50 kW | Nie korzystasz ze zwykłego zgłoszenia mikroinstalacji | Wchodzi inny tryb formalny |
| Budynek wielolokalowy i prosument zbiorowy | Zgłoszenie przez reprezentanta | Trzeba opisać udziały, PPE i zasady współpracy wszystkich uczestników |
Jak przejść procedurę krok po kroku
Najwygodniej myśleć o tym procesie jak o pięciu prostych etapach. Im wcześniej uporządkujesz dane techniczne i formalne, tym mniejsze ryzyko, że operator odeśle dokumenty do poprawy. Formularz online jest tu zwykle najpraktyczniejszy, bo prowadzi przez pola, pilnuje braków i szybciej trafia do systemu.
- Znajdź uprawnionego instalatora. To ktoś, kto nie tylko zamontuje instalację, ale też przygotuje oświadczenie i dopilnuje wymogów bezpieczeństwa pracy z siecią.
- Zleć montaż mikroinstalacji. Instalacja powinna być wykonana za licznikiem, w instalacji wewnętrznej, z obowiązkowym łącznikiem umożliwiającym odłączenie źródła spod napięcia.
- Zgłoś mikroinstalację. Zrób to najpóźniej 30 dni przed planowanym uruchomieniem. Formularz online jest najszybszą opcją, ale wciąż możesz skorzystać z wersji papierowej.
- Aktualizuj umowę. Po pozytywnej weryfikacji zgłoszenia trzeba dostosować umowę kompleksową albo umowę sprzedaży energii do nowego statusu.

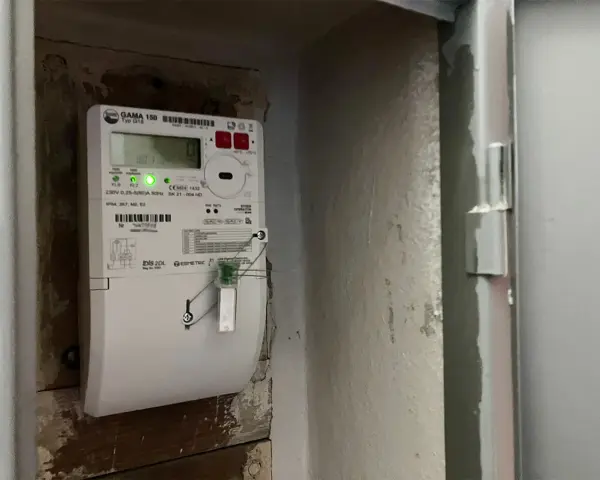

- Poczekaj na licznik dwukierunkowy. Dopiero po jego zabudowie lub parametryzacji możesz bezpiecznie rozpocząć oddawanie energii do sieci.
W praktyce najważniejszy jest montaż zgodny ze schematem. Pomiędzy licznikiem a mikroinstalacją musi być łącznik, a układ powinien pozwalać na beznapięciową obsługę lub wymianę licznika. To nie jest detal techniczny „dla zasady”, tylko warunek, który chroni instalację i ekipę serwisową. Po tej części warto zejść na ziemię i zebrać konkretne dokumenty, bo to one najczęściej spowalniają całą sprawę.
Jakie dokumenty i dane przygotować
Jeżeli chcesz przejść przez formalności bez cofania zgłoszenia, przygotuj komplet jeszcze przed wysłaniem formularza. Najczęściej problem nie leży w samej instalacji, tylko w brakującym załączniku, nieaktualnym numerze PPE albo niespójnym opisie urządzeń.
| Dokument lub dane | Po co są potrzebne | Kiedy są obowiązkowe |
|---|---|---|
| Dane zgłaszającego i PPE | Identyfikują odbiorcę i punkt poboru energii | Zawsze |
| Dane obiektu | Pozwalają przypisać instalację do konkretnego miejsca | Zawsze |
| Dane techniczne mikroinstalacji | Opisują rodzaj źródła, liczbę, moc i typ modułów | Zawsze |
| Oświadczenie instalatora | Potwierdza poprawność montażu i zgodność techniczną | Zawsze przy zgłoszeniu |
| Załącznik ZM-KK | Zawiera wymagane oświadczenie związane z przyłączeniem | Zawsze przy zgłoszeniu |
| Załącznik ZM-S | Pokazuje schemat instalacji i sposób przyłączenia | Zawsze przy zgłoszeniu |
- Certyfikat zgodności falownika i parametry techniczne są potrzebne wtedy, gdy model nie figuruje w wykazie certyfikowanych urządzeń.
- Pełnomocnictwo przydaje się, jeśli formalności składa instalator lub inna upoważniona osoba.
- Załącznik ZM-M trzeba dołączyć, gdy w projekcie pojawia się magazyn energii.
- Załącznik ZM-O jest potrzebny w przypadku prosumenta zbiorowego.

Warto też rozumieć, czym jest NC RfG. To unijny kodeks sieci określający wymagania dla jednostek wytwórczych przyłączanych do sieci. W praktyce chodzi o to, żeby sprzęt był zgodny z zasadami pracy operatora i dał się bezpiecznie wpiąć do systemu. Jeśli planujesz skorzystać z programu Mój Prąd albo innej formy wsparcia, zachowaj dokument potwierdzający przyłączenie do sieci, bo bez niego rozliczenie dotacji może się zatrzymać na etapie formalnym.
Co dzieje się po złożeniu zgłoszenia i ile to trwa
Po stronie operatora proces zwykle wygląda dość przewidywalnie: najpierw weryfikacja dokumentów, potem montaż lub parametryzacja licznika, a dopiero na końcu start wytwarzania. Jeżeli zgłoszenie jest niekompletne, procedura zwalnia od razu, dlatego kompletność dokumentów jest ważniejsza niż pośpiech.
| Etap | Termin | Co to oznacza dla Ciebie |
|---|---|---|
| Zgłoszenie przed uruchomieniem | Nie później niż 30 dni przed startem | Nie odkładaj formalności na ostatnią chwilę |
| Montaż lub parametryzacja licznika | Do 30 dni od wpływu kompletnego zgłoszenia | Termin liczy się od pełnego zestawu dokumentów |
| Zmiana rodzaju lub mocy mikroinstalacji | Do 5 dni od zmiany | Trzeba zaktualizować dane po rozbudowie lub modernizacji |
| Zawieszenie produkcji na dłużej niż 30 dni, ale krócej niż 24 miesiące | Do 14 dni od zawieszenia | Operator musi wiedzieć, że źródło czasowo nie pracuje |
| Zakończenie produkcji | Do 14 dni od zakończenia | Formalnie zamykasz temat źródła |
Po pozytywnej weryfikacji zgłoszenia operator montuje lub parametryzuje licznik dwukierunkowy na własny koszt. To ważne, bo właściciele mikroinstalacji są zwolnieni z opłat przyłączeniowych. Z mojej perspektywy to jeden z tych punktów, które warto znać od razu, bo pozwalają odróżnić koszty inwestycji od kosztów samego przyłączenia. Kiedy już wiesz, jak wygląda ścieżka i ile czasu zajmuje, łatwiej zauważyć błędy, które najczęściej wszystko psują.
Najczęstsze błędy, które opóźniają podłączenie
Najwięcej problemów w praktyce robią rzeczy prozaiczne, nie technologia sama w sobie. I właśnie dlatego tak często widzę te same potknięcia na etapie zgłoszenia.
- Przekroczenie mocy przyłączeniowej obiektu bez przejścia na procedurę z warunkami przyłączenia.
- Brak odłącznika między licznikiem a mikroinstalacją albo montaż, który utrudnia beznapięciową obsługę licznika.
- Niespójne dane techniczne w zgłoszeniu, schemacie i dokumentacji instalatora.
- Falownik spoza wykazu certyfikowanych urządzeń bez dołączonego certyfikatu zgodności i parametrów.
- Rozpoczęcie pracy instalacji przed zamknięciem formalności, czyli przed zgłoszeniem i wymianą licznika.
- Brak aktualizacji danych po modernizacji, zmianie mocy albo czasowym wyłączeniu źródła.
Jeśli mam wskazać jeden nawyk, który oszczędza najwięcej czasu, to jest nim porównanie projektu z danymi z umowy jeszcze przed montażem. Wystarczy niewielka rozbieżność w mocy, typie falownika albo numerze PPE i dokument wraca do poprawy. Przy budynkach wielolokalowych dochodzi do tego jeszcze jeden poziom formalny, który łatwo przeoczyć.
Mikroinstalacja w budynku wielolokalowym wymaga dodatkowej dyscypliny
W budynku wielolokalowym nie wszystko działa tak samo jak w domu jednorodzinnym. Jeśli instalacja ma pracować jako prosument zbiorowy, zgłoszenie składa reprezentant, a dokumentacja musi obejmować udziały poszczególnych uczestników, dane punktów poboru energii i zasady zarządzania całą instalacją. To już nie jest „tylko fotowoltaika na dachu”, ale miniukład rozliczeniowy z dodatkowymi obowiązkami.
- Całkowita moc w obiekcie nadal nie może przekroczyć 50 kW.
- Reprezentant prosumentów składa zgłoszenie w imieniu wszystkich uczestników.
- Udziały w wytwarzaniu energii muszą być opisane procentowo i sensownie powiązane z maksymalną mocą.
- Umowy ze sprzedawcą trzeba po uruchomieniu zaktualizować tak, by uwzględniały status prosumenta zbiorowego.
- Każdy punkt poboru energii musi być dobrze opisany, bo bez tego operator nie uporządkuje rozliczeń.
Co sprawdzić przed montażem, żeby nie zgubić czasu i dopłat
Ja przy takich inwestycjach zawsze zaczynam od czterech rzeczy: mocy przyłączeniowej, numeru PPE, listy urządzeń i osoby, która realnie podpisuje dokumenty. To brzmi banalnie, ale właśnie te elementy najczęściej decydują, czy przyłączenie przejdzie spokojnie, czy będzie wymagało poprawek. Jeśli chcesz uniknąć niepotrzebnych przerw, sprawdź jeszcze przed startem:
- czy projekt nie przekracza mocy przyłączeniowej obiektu,
- czy falownik jest zgodny z wymaganiami i ma właściwe certyfikaty,
- czy instalator może podpisać wymagane oświadczenia,
- czy instalacja będzie miała dostęp do bezpiecznego odłączenia od sieci,
- czy masz komplet danych do formularza online, w tym PPE, adres i parametry urządzeń,
- czy zachowasz zaświadczenie o przyłączeniu, jeśli planujesz składać wniosek o wsparcie finansowe.
Jeśli chcesz, żeby całość zamknęła się szybko, nie zostawiaj papierów na sam koniec. Dobrze przygotowana mikroinstalacja w obszarze TAURON Dystrybucji to nie tylko dobry projekt elektryczny, ale też porządek w dokumentach, terminach i załącznikach. Właśnie ten porządek najczęściej przesądza o tym, czy licznik zostanie wymieniony bez opóźnień, a Ty ruszysz z produkcją bez niepotrzebnych przestojów.
