Przyłącze prądu do domu, działki albo lokalu to nie tylko techniczny odcinek kabla. To cała ścieżka formalna, która decyduje o tym, kiedy pojawi się energia, ile zapłacisz i czy inwestycja nie utknie na etapie papierów. W tym tekście rozkładam temat na części: od definicji i dokumentów, przez koszty i terminy, aż po błędy, które najczęściej wydłużają całą procedurę.
Najważniejsze fakty o podłączeniu nieruchomości do sieci
- Dla domu jednorodzinnego najczęściej chodzi o niskie napięcie i grupę V, czyli moc do 40 kW.
- Kluczowe są trzy rzeczy: moc przyłączeniowa, rodzaj przyłącza i odległość od sieci.
- Do wniosku zwykle potrzebujesz danych działki, planu sytuacyjnego i opisu planowanego poboru mocy.
- Na kompletne warunki przyłączenia dla niskiego napięcia czeka się zwykle około 21-30 dni.
- Warunki przyłączenia wydane obecnie mają zazwyczaj 1 rok ważności, więc nie warto odkładać podpisania umowy.
- Najwięcej kosztują długie odcinki kablowe i źle dobrana moc, a nie sam wniosek.
Co właściwie obejmuje przyłączenie do sieci

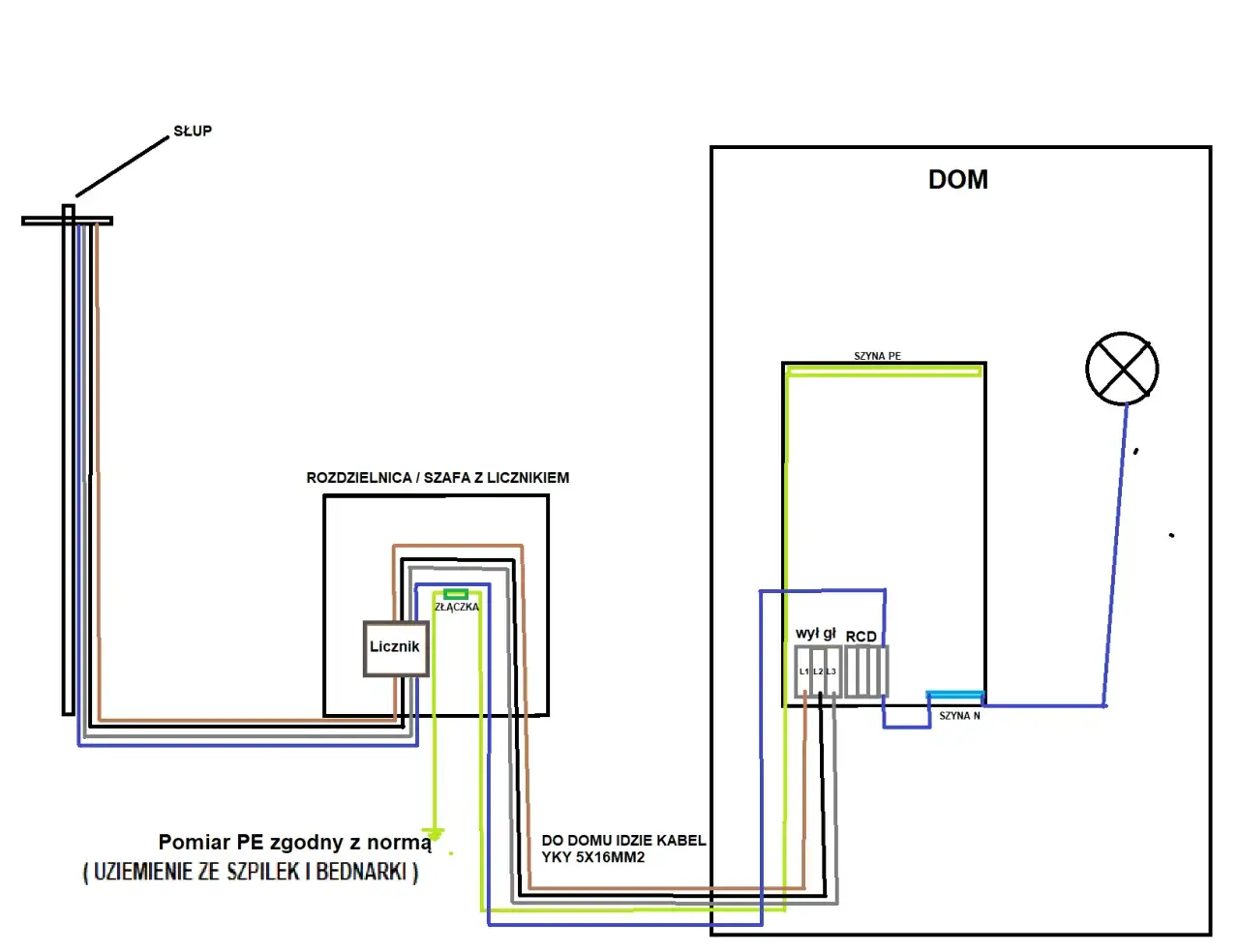

Najprościej mówiąc, chodzi o fizyczne i formalne połączenie instalacji w budynku z siecią dystrybucyjną. To nie jest to samo co wewnętrzna instalacja elektryczna w domu. Operator odpowiada za swój odcinek, a właściciel nieruchomości za instalację za miejscem rozgraniczenia własności, które jest wskazane w umowie.
W praktyce od początku trzeba rozdzielić trzy pojęcia: moc przyłączeniową, czyli ile energii obiekt ma mieć dostępne, rodzaj przyłącza, czyli kablowe albo napowietrzne, oraz miejsce przyłączenia, czyli punkt, w którym sieć „spotyka się” z Twoją nieruchomością. To właśnie te elementy najmocniej wpływają na koszt, czas realizacji i zakres robót.
Dla domu jednorodzinnego zwykle mówimy o niskim napięciu. Jeśli potrzebujesz zasilania na czas budowy, sprawa idzie często osobnym trybem i kończy się przyłączem tymczasowym. To ważne, bo wielu inwestorów miesza etap budowy z docelowym podłączeniem i później płaci za podwójne formalności.
W skrócie: przyłączenie to nie „prąd na działce”, tylko cały proces przygotowania obiektu do bezpiecznego i zgodnego z przepisami poboru energii. I właśnie dlatego warto wiedzieć, jak wygląda ścieżka krok po kroku.

Jak wygląda proces od wniosku do podpisania umowy
Z mojego punktu widzenia najlepiej myśleć o tym jak o czterech etapach: wniosek, warunki, umowa, realizacja. Gdy ktoś próbuje ten porządek ominąć, zwykle kończy z poprawkami, zwrotami dokumentów albo niepotrzebnym czekaniem.
- Określasz zapotrzebowanie na moc - tu nie chodzi o zgadywanie, tylko o realne potrzeby domu, pompy ciepła, ładowarki do auta czy warsztatu.
- Składasz wniosek o warunki przyłączenia - najlepiej od razu z kompletem danych i załączników, bo każdy brak wydłuża sprawę.
- Otrzymujesz warunki i projekt umowy - to dokumenty, które pokazują, co ma wykonać operator, a co leży po Twojej stronie.
- Podpisujesz umowę i czekasz na realizację - dopiero potem zaczyna się budowa przyłącza, montaż układu pomiarowego i końcowe formalności.
Jeśli przyłączasz nowy dom, zwykle zaczynasz od wniosku o warunki dla niskiego napięcia. Jeśli działka ma służyć tylko na czas budowy, potrzebujesz wariantu tymczasowego. To nie jest detal, tylko decyzja, która ustawia cały dalszy przebieg procesu.
Warto też pamiętać, że operator nie buduje wszystkiego „z automatu”. Czasem wystarczy samo wydanie warunków i zawarcie umowy, a czasem konieczna jest rozbudowa sieci, uzgodnienia terenowe albo dodatkowe roboty po stronie dystrybutora. Im dalej od istniejącej infrastruktury, tym więcej zależności. To prowadzi wprost do pytania o dokumenty.
Jakie dane i dokumenty przygotować
Najczęstszy błąd to składanie wniosku bez wcześniejszego uporządkowania podstawowych informacji. Ja zawsze zaczynam od danych technicznych i lokalizacyjnych, bo to one decydują, czy sprawa ruszy z miejsca. Dobrze przygotowany wniosek oszczędza tygodnie.
| Co przygotować | Po co to jest | Kiedy jest szczególnie ważne |
|---|---|---|
| Adres i oznaczenie działki | Żeby operator wiedział, którego obiektu dotyczy wniosek | Zawsze |
| Planowana moc przyłączeniowa | Do oceny, czy sieć udźwignie pobór energii | Przy domu, pompie ciepła, EV i większych obiektach |
| Rodzaj obiektu | Żeby dobrać właściwy formularz i grupę przyłączeniową | Zawsze |
| Plan sytuacyjny lub szkic zagospodarowania | Do wskazania, gdzie ma przebiegać przyłącze i gdzie stanie obiekt | Przy nowej inwestycji i większej odległości od sieci |
| Tytuł prawny do nieruchomości lub oświadczenie | Do potwierdzenia prawa do dysponowania obiektem | Gdy inwestycja ma kilku właścicieli lub pełnomocnika |
| Dokumenty planistyczne dla źródeł energii | Do potwierdzenia dopuszczalności lokalizacji | Przy fotowoltaice, magazynie energii i innych źródłach |
Przy instalacjach wytwórczych trzeba być dokładniejszym. W takich przypadkach przydaje się dokument potwierdzający, że lokalizacja jest dopuszczalna, najczęściej wypis i wyrys z planu miejscowego albo decyzja o warunkach zabudowy. Dochodzą też schemat elektryczny i parametry techniczne urządzeń. To nie jest nadmiar biurokracji, tylko zabezpieczenie przed odmową lub poprawkami.
Jeżeli nie wiesz, jaką moc wpisać, nie strzelaj w ciemno. Zbyt niska moc oznacza późniejszą zmianę warunków albo dodatkowy wniosek, a zbyt wysoka potrafi podnieść koszt i skomplikować projekt. Lepsze jest rozsądne oszacowanie oparte na realnym wyposażeniu domu: ogrzewaniu, płycie indukcyjnej, ładowaniu auta i rezerwie na przyszłość.
Skoro dokumenty mamy uporządkowane, przechodzę do kwestii, która interesuje prawie każdego najbardziej: ile to kosztuje.
Ile to kosztuje i od czego zależy rachunek
Koszt przyłączenia nie jest jedną stałą kwotą. Zależy od mocy, rodzaju przyłącza, długości odcinka i tego, czy operator musi realnie budować nową infrastrukturę. Najkrócej mówiąc: im dalej od sieci i im bardziej skomplikowany teren, tym drożej.
| Element kosztu | Co wpływa na cenę | Co zwykle podnosi rachunek |
|---|---|---|
| Moc przyłączeniowa | Liczba kilowatów, które chcesz mieć dostępne | Pompa ciepła, ładowarka do EV, duży dom, warsztat |
| Rodzaj przyłącza | Kablowe albo napowietrzne | Kabel jest zazwyczaj droższy, ale wygodniejszy i estetyczniejszy |
| Długość odcinka | Ile metrów trzeba doprowadzić z sieci do obiektu | Odległa działka, zabudowa rozproszona, trudny teren |
| Roboty dodatkowe | Przebudowa, zasilanie rezerwowe, rozbudowa sieci | Nietypowy układ działki albo brak wolnej mocy w okolicy |
Żeby pokazać skalę, podam konkretny przykład. W jednej z aktualnych taryf dla niskiego napięcia stawka za przyłącze kablowe wynosi 73,63 zł netto za 1 kW, a za napowietrzne 35,43 zł netto za 1 kW. Za każdy metr powyżej 200 m dolicza się odpowiednio 43,73 zł netto przy kablu albo 32,30 zł netto przy linii napowietrznej.
To oznacza, że sam składnik mocy przy 10 kW i przyłączu kablowym daje 736,30 zł netto, czyli 905,65 zł brutto. Jeśli dojdzie długi odcinek albo przebudowa sieci, całkowita kwota rośnie szybko. Właśnie dlatego rozmowa o kosztach bez mapy i bez lokalizacji działki zwykle niewiele daje.
Na tym tle ważna jest jeszcze jedna rzecz: dla niskiego napięcia zazwyczaj nie wpłaca się zaliczki za sam wniosek, a większe obiekty i wyższe napięcia mają już osobne zasady. Jeśli więc porównujesz dom jednorodzinny z większą inwestycją, nie mieszaj tych dwóch światów. Teraz przejdę do czasu, bo to drugi obszar, w którym najłatwiej o błędne oczekiwania.
Jak długo trwa procedura i kiedy dokumenty tracą ważność
Dla zwykłego domu czy małego obiektu czas oczekiwania na warunki przyłączenia jest zwykle liczony w tygodniach, nie w miesiącach. Najczęściej spotykane terminy to do 21 dni dla grup V i VI oraz do 30 dni dla grupy IV, licząc od kompletnego wniosku. Przy większych przyłączeniach terminy są dłuższe i mogą sięgać 60, 120 albo 150 dni.
To jednak nie znaczy, że sprawa zawsze zamknie się w takim czasie. Termin biegnie od kompletnego wniosku, więc każdy brak w papierach zatrzymuje zegar. Do tego operator może potrzebować czasu na uzgodnienia techniczne, sprawdzenie możliwości sieci albo przygotowanie projektu robót.
Ważna jest też ważność samych warunków. Obecnie zwykle obowiązują przez rok od doręczenia, więc nie ma sensu odkładać podpisania umowy i dalszych kroków na później. Starsze dokumenty wydane przed 30 kwietnia 2026 r. zachowują dłuższy, dwuletni okres ważności, ale to dotyczy tylko wcześniejszych spraw.
Jeżeli inwestycja jest większa, a sieć wymaga rozbudowy, realny harmonogram może być znacznie dłuższy niż same formalne terminy. I tu dochodzimy do najczęstszych potknięć, które z pozoru wyglądają niewinnie, a w praktyce kosztują czas i nerwy.
Najczęstsze błędy, które wydłużają sprawę
Z doświadczenia widzę, że większość opóźnień nie wynika z „leniwego operatora”, tylko z niedopasowanego wniosku albo źle przygotowanej inwestycji. To dobra wiadomość, bo sporo problemów da się po prostu wyeliminować na starcie.
- Za mała moc przyłączeniowa - dom działa, ale po dołożeniu pompy ciepła albo ładowarki zaczyna brakować rezerwy.
- Mylenie przyłącza tymczasowego z docelowym - potem trzeba robić kolejne formalności i płacić drugi raz za część prac.
- Brak kompletnych danych działki - bez numerów, mapy albo szkicu wniosek wraca do poprawy.
- Brak zgody współwłaścicieli - przy nieruchomości z kilkoma właścicielami to częstszy problem, niż się wydaje.
- Niedoszacowanie odległości do sieci - długi odcinek potrafi podnieść koszty bardziej niż samą moc.
- Mieszanie instalacji wewnętrznej z przyłączem - elektryk w domu to nie to samo co roboty po stronie operatora.
Jest jeszcze jeden błąd, który widzę szczególnie często przy domach budowanych „na szybko”: inwestor zakłada, że jeśli wszystko jest po jego stronie, sieć też będzie gotowa od razu. Tak nie działa ten proces. Jeśli w okolicy brakuje infrastruktury albo jest słaba dostępność mocy, nawet poprawny wniosek nie skróci fizycznej budowy sieci.
Dlatego przed podpisaniem umowy patrzę nie tylko na cenę, ale przede wszystkim na treść warunków i realny zakres prac. To prowadzi do ostatniej, praktycznej części: na co zwrócić uwagę, zanim zamkniesz temat.
Co sprawdzam przed podpisaniem umowy przyłączeniowej
Jeśli miałbym wskazać trzy rzeczy, które naprawdę robią różnicę, byłyby to: punkt przyłączenia, termin realizacji i zakres robót po obu stronach. Tylko tyle i aż tyle. Gdy te elementy są niejasne, później pojawiają się spory o koszty, odpowiedzialność albo przesunięcie terminu.
Sprawdzam też, czy moc przyłączeniowa odpowiada temu, co ma się pojawić w domu za rok lub dwa. Dziś wiele osób planuje nie tylko podstawowe zużycie, ale też pompę ciepła, magazyn energii, fotowoltaikę albo ładowanie samochodu. Lepiej uwzględnić to od razu niż po zakończeniu budowy wracać do zmian warunków.Jednocześnie nie warto przesadzać w drugą stronę. Zawyżona moc nie daje żadnej przewagi, jeśli nie ma jej gdzie wykorzystać, a może podnieść koszty i utrudnić dopasowanie projektu instalacji. Najrozsądniej jest zamówić tyle, ile realnie potrzebujesz z niewielką rezerwą.
Jeżeli budujesz dom, zacznij od mocy, lokalizacji punktu przyłączenia i sprawdzenia, czy planowany układ instalacji wewnętrznej nie kłóci się z warunkami operatora. W praktyce właśnie ten porządek pozwala przejść przez formalności bez zbędnych poprawek i bez czekania dłużej, niż to konieczne.
