Przyłączenie źródła energii do sieci to nie tylko montaż falownika i podpisanie umowy. W praktyce decydują o tym zgodność techniczna, certyfikaty urządzeń i formalności, które operator sprawdza zanim dopuści instalację do pracy. Ja patrzę na temat oznaczany skrótem en50549-pl właśnie tak: jako zestaw wymagań, który ma ułatwić bezpieczne przyłączenie, ale jednocześnie eliminuje sprzęt i dokumenty niepasujące do polskich warunków.
W tym artykule pokazuję, co ten standard oznacza w polskich przyłączeniach, kiedy dotyczy mikroinstalacji, jak wygląda ścieżka zgłoszenia oraz na czym najczęściej wywracają się inwestorzy. To ma pomóc zarówno osobie planującej instalację PV, jak i komuś, kto kupuje falownik, magazyn energii albo przygotowuje dokumenty do OSD.Najkrótsza droga to zgodny sprzęt i komplet dokumentów
- EN 50549 opisuje wymagania dla źródeł pracujących równolegle z siecią dystrybucyjną, a w Polsce przekłada się na konkretne zasady akceptowane przez operatorów.
- Sam certyfikat nie wystarcza - OSD sprawdza też wersję urządzenia, komunikację, nastawy i zgodność z aktualnymi przepisami.
- Dla mikroinstalacji do 50 kW formalności są zwykle prostsze, ale nadal trzeba złożyć poprawne zgłoszenie i udowodnić zgodność sprzętu.
- Do końca 2026 r. trwa okres przejściowy dla części certyfikatów, a od 1 stycznia 2027 r. obowiązek ma być ostrzejszy.
- Najczęstsze problemy to brak polskiego tłumaczenia, niezgodny wariant modelu, brak RS485/SUNSPEC i rozbieżności między papierami a rzeczywistą konfiguracją.
Co oznacza ten standard w praktyce przyłączeniowej
W uproszczeniu chodzi o to, żeby źródło energii potrafiło współpracować z siecią w sposób przewidywalny: nie rozjeżdżało parametrów, reagowało na zakłócenia i nie utrudniało pracy operatora. W polskich realiach nie czyta się tego jednak jako samej normy w izolacji, tylko jako część szerszego zestawu wymagań technicznych i formalnych. Dlatego ważniejsze od samej nazwy jest to, czy urządzenie i dokumenty przechodzą weryfikację OSD.
Norma występuje w dwóch głównych częściach: dla sieci niskiego napięcia i dla sieci średniego napięcia. Dla inwestora oznacza to tyle, że inne wymagania będą miały małe instalacje przyłączane do domowej sieci, a inne obiekty komercyjne czy przemysłowe pracujące na wyższym poziomie napięcia. Nie chodzi więc o abstrakcyjną definicję, tylko o praktyczny filtr: czy to źródło nadaje się do konkretnego miejsca przyłączenia.
| Obszar | Co obejmuje | Co to znaczy dla inwestora |
|---|---|---|
| Niskie napięcie | Źródła przyłączane do sieci nn, najczęściej małe instalacje prosumenckie | Liczy się nie tylko moc, ale też parametry falownika i zgodność z lokalnym trybem zgłoszenia |
| Średnie napięcie | Większe źródła pracujące w bardziej wymagającym układzie sieciowym | Potrzebna jest dokładniejsza dokumentacja, często bardziej rozbudowane uzgodnienia i testy |
| Zgodność techniczna | Ochrona, reakcja na zakłócenia, komunikacja, ponowne załączenie | OSD patrzy na zachowanie źródła w sieci, a nie tylko na markę sprzętu |
Najważniejszy wniosek jest prosty: to nie jest standard „do odhaczenia”, tylko praktyczny warunek wejścia do sieci. A skoro tak, trzeba od razu przejść do pytania, kogo ten zestaw wymagań dotyczy najbardziej.
Kogo dotyczy i kiedy nie wystarczy sam certyfikat
Najczęściej pytają o to właściciele instalacji fotowoltaicznych, magazynów energii i małych układów wytwórczych. W Polsce mikroinstalacja to zazwyczaj źródło o mocy do 50 kW, ale sam limit mocy nie zamyka tematu. Jeśli sprzęt nie ma właściwej zgodności albo instalacja nie spełnia wymogów konkretnego OSD, formalności potrafią się zatrzymać nawet wtedy, gdy inwestycja wygląda „na papierze” poprawnie.
To właśnie tutaj pojawia się najwięcej nieporozumień. Inwestorzy zakładają, że wystarczy znaleźć urządzenie na liście certyfikowanych modeli, a reszta „sama się zrobi”. Tymczasem operator sprawdza również aktualne przepisy, komunikację z siecią i to, czy urządzenie naprawdę odpowiada temu, co zostało zgłoszone. PTPiREE zwraca uwagę, że brak spełnienia wymagań może skończyć się odmową przyłączenia, nawet jeśli nazwa sprzętu figuruje w wykazie.
W praktyce różnice wyglądają tak:
- Mikroinstalacja do 50 kW - zwykle działa w trybie zgłoszenia, ale nadal trzeba dopilnować zgodności falownika, okablowania i dokumentów.
- Instalacja z większym zakresem formalnym - częściej wymaga pełniejszego procesu przyłączeniowego, dokładniejszych uzgodnień i większej dyscypliny w dokumentach.
- Magazyn energii - trzeba sprawdzić, czy certyfikat obejmuje cały zestaw, a nie tylko sam falownik lub samą jednostkę magazynującą.

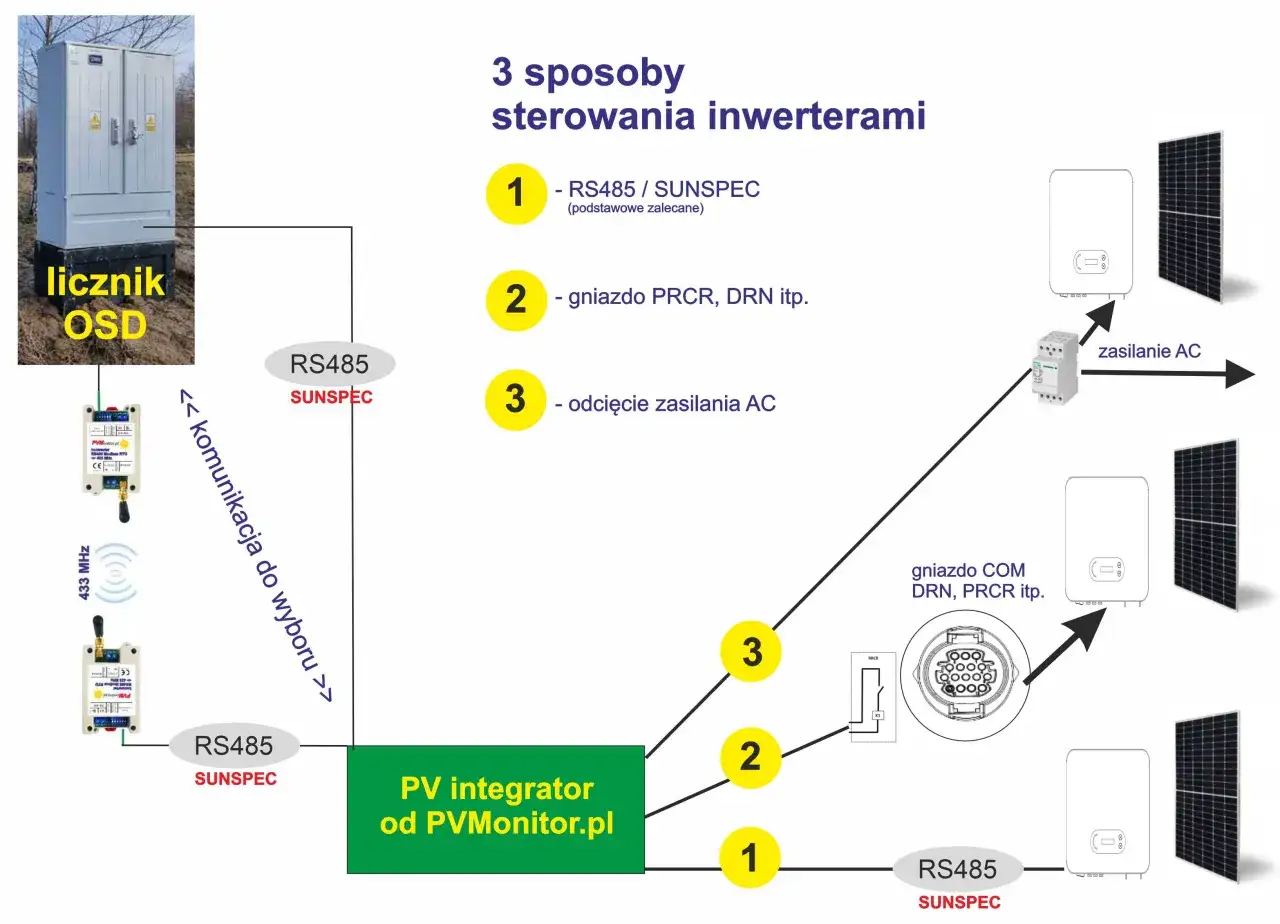

- Instalacja z komunikacją zdalną - w polskich wymaganiach ważne są port RS485 i obsługa protokołu SUNSPEC, bo bez tego operator może zakwestionować zgodność.
Do tego dochodzi jeszcze jeden praktyczny niuans: przy instalacjach fotowoltaicznych powyżej 6,5 kW może pojawić się osobne uzgodnienie projektu pod kątem ochrony przeciwpożarowej. To nie jest detal, bo często miesza się w jednym worku z przyłączeniem, choć formalnie dotyczy innego etapu przygotowania inwestycji. Skoro już wiadomo, kogo standard dotyczy, przechodzę do tego, jak cały proces wygląda od strony dokumentów i kolejności działań.

Jak wygląda ścieżka od zakupu sprzętu do podania napięcia
Wbrew pozorom najbardziej praktyczne są nie normy, ale kolejność działań. Ja zwykle patrzę na ten proces jak na serię bramek: jeśli któraś zostanie pominięta, inwestycja staje w miejscu i zaczynają się poprawki. Dobra wiadomość jest taka, że da się to uporządkować bez chaosu.
- Najpierw wybierasz urządzenie i sprawdzasz, czy jego dokładny model znajduje się w aktualnym wykazie akceptowanym przez operatorów.
- Potem porównujesz dane katalogowe z warunkami przyłączenia albo z parametrami zgłoszenia, żeby nie było rozjazdu między papierem a rzeczywistością.
- Następnie składasz zgłoszenie przyłączenia mikroinstalacji albo wniosek o warunki przyłączenia, zależnie od mocy i układu sieci.
- Dołączasz wymagane certyfikaty, tłumaczenia i dokumenty techniczne.
- Po akceptacji operatora następuje montaż układu pomiarowo-rozliczeniowego, parametryzacja albo końcowa weryfikacja przed uruchomieniem.
W praktyce termin też ma znaczenie. Jeden z dużych operatorów, TAURON Dystrybucja, wskazuje 30 dni na zabudowę lub parametryzację układu pomiarowo-rozliczeniowego od wpływu kompletnego zgłoszenia mikroinstalacji. Nie traktowałbym tego jako uniwersalnej obietnicy dla całego rynku, ale jako dobry punkt odniesienia: kompletność dokumentów skraca proces bardziej niż jakikolwiek pośpiech po stronie inwestora.
Jeżeli instalacja ma działać bez opóźnień, najpierw trzeba więc przygotować dokumenty, a dopiero potem umawiać ekipę i termin odbioru. I właśnie dokumenty są najczęstszym miejscem, w którym wszystko się rozjeżdża.
Jakie dokumenty i parametry najczęściej przesądzają o zgodności
Tu nie chodzi o teczkę pełną papierów, tylko o kilka konkretnych elementów, które mają dla OSD realne znaczenie. Wykaz urządzeń jest aktualizowany co najmniej raz w miesiącu, ale sama obecność na liście nie daje jeszcze pełnej gwarancji sukcesu. Liczy się też wersja urządzenia, kompletność certyfikatu i to, czy dokumenty zostały przygotowane zgodnie z wymaganiami formalnymi.
| Element | Dlaczego ma znaczenie | Co sprawdzić przed zgłoszeniem |
|---|---|---|
| Certyfikat zgodności | Potwierdza, że urządzenie spełnia wymagania przyłączeniowe | Czy dotyczy dokładnego modelu, a nie tylko rodziny produktów |
| Wersja językowa | Dokument ma być zrozumiały i formalnie akceptowalny | Czy jest po polsku, dwujęzyczny albo ma tłumaczenie na język polski |
| Komunikacja RS485 i SUNSPEC | OSD może wymagać możliwości wymiany danych z instalacją | Czy falownik i osprzęt faktycznie obsługują ten standard |
| Bank nastaw | Pokazuje, jak urządzenie ma reagować na zakłócenia | Czy parametry są przygotowane dla Polski, a nie tylko w wersji fabrycznej |
| Status na liście akceptowanej | Lista jest bieżącym filtrem dla operatorów | Czy urządzenie nie zostało wykreślone albo zastąpione inną wersją |
Warto też pamiętać o okresie przejściowym. Zgodnie z aktualnymi zasadami część certyfikatów jest uznawana tylko do 31 grudnia 2026 r., a od 1 stycznia 2027 r. ma obowiązywać obligatoryjne stosowanie certyfikatu zgodnego z nowszą wersją programu certyfikacji. To oznacza, że zakup „na zapas” nie zawsze jest dobrym pomysłem, jeśli urządzenie nie ma dokumentów dopiętych pod polskie wymagania.
Jeśli potrzebujesz praktycznego skrótu, to ten jest prosty: sprawdź model, certyfikat, tłumaczenie, komunikację i status na liście. Dopiero taki komplet daje sensowne szanse na bezproblemowe przyłączenie. A skoro wiemy już, co trzeba przygotować, zobaczmy, gdzie ludzie najczęściej popełniają błędy.
Najczęstsze błędy, które wybijają proces z toru
Najczęściej problem nie leży w samej technologii, tylko w niedoprecyzowaniu szczegółów. To są te drobne rozjazdy, które po stronie inwestora wyglądają niegroźnie, a po stronie operatora oznaczają dodatkowe pytania, poprawki albo odmowę.
- Wpisanie „rodziny urządzeń” zamiast dokładnego modelu - różnica między wersjami falownika bywa wystarczająca, żeby dokument już się nie zgadzał.
- Brak pełnego tłumaczenia certyfikatu - dokument w języku obcym bez poprawnej wersji polskiej potrafi zatrzymać sprawę na starcie.
- Założenie, że lista akceptowanych urządzeń załatwia wszystko - nie załatwia, bo OSD sprawdza też aktualne przepisy i konkretną konfigurację.
- Pominięcie komunikacji zdalnej - jeśli instalacja ma pracować w układzie wymagającym RS485 i SUNSPEC, brak tej funkcji jest realnym problemem, nie detalem.
- Rozjazd między projektem a rzeczywistym montażem - zmiana falownika, magazynu energii albo układu zabezpieczeń po złożeniu dokumentów często wymusza korektę całej ścieżki.
- Ignorowanie wymagań pobocznych - na przykład ppoż. przy większych instalacjach fotowoltaicznych, które formalnie nie są już tylko prostą mikroinstalacją „na dachu”.
Najbardziej kosztowny błąd widzę wtedy, gdy ktoś kupuje sprzęt wyłącznie pod cenę i dopiero później sprawdza zgodność z polskimi wymaganiami. Wtedy oszczędność na początku bardzo szybko zamienia się w poprawki, wymianę urządzenia albo przeciągającą się korespondencję z operatorem. Żeby tego uniknąć, przed zakupem warto zadać sprzedawcy kilka bardzo konkretnych pytań.
Co sprawdzić przed podpisaniem oferty na falownik lub magazyn energii
Ja przed finalizacją zakupu zwykle zatrzymuję się na krótkiej liście kontrolnej. To zajmuje kilka minut, a oszczędza tygodnie nerwów. Najważniejsze jest to, żeby nie kupować „sprzętu do produkcji energii”, tylko urządzenie, które będzie mogło legalnie i technicznie pracować w polskiej sieci.
- Poproś o dokładny symbol modelu, a nie tylko nazwę handlową.
- Sprawdź, czy certyfikat obejmuje ten konkretny wariant, który kupujesz.
- Zapytaj, czy dokumentacja zawiera polską wersję albo poprawne tłumaczenie.
- Zweryfikuj, czy falownik ma port RS485 i obsługę SUNSPEC, jeśli będzie to wymagane dla danej instalacji.
- Ustal, czy bank nastaw został przygotowany pod polskie warunki sieciowe.
- Jeśli kupujesz magazyn energii, upewnij się, że certyfikacja obejmuje cały układ, a nie tylko jeden element zestawu.
- Sprawdź, czy sprzedawca potrafi wskazać, jak wygląda procedura aktualizacji oprogramowania i czy nie zmienia ona zgodności urządzenia.
W praktyce najbardziej cenię jedną rzecz: przejrzystość po stronie producenta lub dystrybutora. Jeśli ktoś nie potrafi jednoznacznie odpowiedzieć, czy dany model przejdzie weryfikację OSD, to dla mnie jest to sygnał ostrzegawczy. Lepiej odłożyć zakup o kilka dni niż później wymieniać sprzęt po montażu.
Jak domknąć formalności bez kosztownych poprawek
Gdybym miał sprowadzić ten temat do jednego zdania, powiedziałbym tak: najpierw zgodność, potem zakup, na końcu montaż. To odwrócenie kolejności rozwiązuje większość problemów jeszcze zanim się pojawią. W 2026 r. szczególnie ważne jest też to, że trwa okres przejściowy w certyfikacji, więc sprzęt kupiony dziś powinien być sprawdzony nie tylko „na teraz”, ale też pod kątem tego, co będzie obowiązywało za kilka miesięcy.
Jeżeli chcesz uniknąć opóźnień, zacznij od trzech rzeczy: sprawdzenia dokładnego modelu urządzenia, potwierdzenia aktualnego statusu certyfikatu i porównania dokumentów z wymaganiami właściwego OSD. Właśnie tam najczęściej rozstrzyga się, czy przyłączenie przejdzie gładko, czy zamieni się w serię poprawek i wyjaśnień. A przy inwestycjach w OZE to właśnie formalności, nie sama technologia, decydują często o tempie całego projektu.
