OSD to podmiot, z którym inwestor spotyka się zawsze wtedy, gdy energia ma faktycznie popłynąć do sieci albo z niej zostać pobrana w większej skali. To nie jest tylko „firma od licznika”, ale operator odpowiedzialny za lokalną sieć, warunki przyłączenia i sporą część formalności przy fotowoltaice, magazynach energii czy większych zmianach mocy. Poniżej wyjaśniam, czym jest OSD, kiedy trzeba się z nim kontaktować i jak przejść przez przyłączenie bez zbędnych poprawek.
Najważniejsze rzeczy o OSD w skrócie
- OSD to operator systemu dystrybucyjnego, czyli podmiot zarządzający lokalną siecią elektroenergetyczną.
- Przy mikroinstalacji OZE do 50 kW zwykle składasz zgłoszenie, a nie pełny wniosek o warunki przyłączenia.
- Zgłoszenie do operatora powinno trafić co najmniej 30 dni przed planowanym podłączeniem instalacji.
- Jeśli przekraczasz moc przyłączeniową z umowy albo budujesz większe źródło, wchodzisz w procedurę warunków przyłączenia.
- Dokumenty z OSD bywają potrzebne także przy dotacjach, rozliczeniach prosumenckich i zmianach w instalacji.
OSD co to oznacza i dlaczego to on decyduje o przyłączu
OSD, czyli operator systemu dystrybucyjnego, odpowiada za to, żeby energia mogła bezpiecznie płynąć lokalną siecią. W praktyce zajmuje się eksploatacją, konserwacją, remontami i rozbudową sieci, a także sprawdza, czy nowa instalacja nie przeciąży odcinka, do którego ma zostać podłączona. W elektroenergetyce to właśnie OSD wyznacza techniczne ramy całego procesu, dlatego jego rola jest kluczowa już na etapie projektu.
W Polsce termin OSD najczęściej odnosi się do sieci elektroenergetycznej, choć podobny skrót funkcjonuje też w gazownictwie. Jeśli mówimy o fotowoltaice, pompie ciepła, magazynie energii albo ładowarce do auta, chodzi właśnie o lokalnego operatora prądu. Z mojego doświadczenia to ważne rozróżnienie, bo wiele osób myli operatora ze sprzedawcą energii, a to dwie zupełnie różne role.
| Obszar | OSD | Sprzedawca energii |
|---|---|---|
| Sieć i przyłączenie | Tak, odpowiada za sieć dystrybucyjną i warunki techniczne | Nie |
| Liczniki i pomiar | Tak, organizuje układ pomiarowo-rozliczeniowy | Nie |
| Faktury za energię | Nie | Tak |
| Kontakt przy fotowoltaice | Tak, to do niego składa się zgłoszenia i wnioski | Zwykle nie w sprawach technicznych |
OSD działa według IRiESD, czyli instrukcji ruchu i eksploatacji sieci dystrybucyjnej. To właśnie ten dokument porządkuje zasady współpracy między operatorem a użytkownikami sieci. Kiedy już wiadomo, kto za co odpowiada, łatwiej ustalić, kiedy wystarczy zwykłe zgłoszenie, a kiedy trzeba wejść w pełną procedurę przyłączeniową.
Kiedy kontakt z operatorem jest obowiązkowy
Najprostsza ścieżka dotyczy mikroinstalacji, czyli instalacji OZE o łącznej mocy zainstalowanej elektrycznej do 50 kW. Jeśli twoja inwestycja mieści się w tym limicie i nie przekracza mocy przyłączeniowej zapisanej w umowie, zwykle wystarcza zgłoszenie do OSD. Jeśli jednak budujesz nowy obiekt, chcesz zwiększyć pobór energii ponad dotychczasowy limit albo planujesz większe źródło wytwórcze, potrzebujesz warunków przyłączenia.
Warunki przyłączenia to dokument techniczny, który określa, jak można podłączyć instalację i jakie wymagania trzeba spełnić. W praktyce działa to jak czasowa rezerwacja miejsca w sieci. Jeżeli w ciągu 24 miesięcy od odebrania warunków nie podpiszesz umowy przyłączeniowej, dokument traci ważność. To ważne szczególnie wtedy, gdy inwestycja rozciąga się w czasie, bo łatwo zgubić ciągłość formalną.
| Sytuacja | Właściwa ścieżka | Co jest najważniejsze |
|---|---|---|
| Mikroinstalacja PV do 50 kW w istniejącym obiekcie | Zgłoszenie do OSD | Spójność danych i termin zgłoszenia |
| Zwiększenie poboru ponad moc przyłączeniową z umowy | Wniosek o warunki przyłączenia | Ocena, czy sieć udźwignie zmianę |
| Nowy budynek bez gotowego przyłącza | Warunki przyłączenia i umowa | Dobór mocy i układu zasilania |
| Magazyn energii, pompa ciepła, ładowarka EV | Sprawdzenie mocy i zabezpieczeń | Czy obecne przyłącze wystarczy |
| Większa instalacja PV poza mikroinstalacją | Pełniejsza procedura przyłączeniowa | Dokładna dokumentacja techniczna |
Jeśli masz wątpliwość, czy projekt nadal mieści się w prostszej ścieżce, nie zakładaj tego samodzielnie. Jedna rozmowa z lokalnym operatorem albo projektantem często oszczędza tygodnie poprawiania papierów. Kiedy ścieżka jest już wybrana, można przejść do samego procesu krok po kroku.

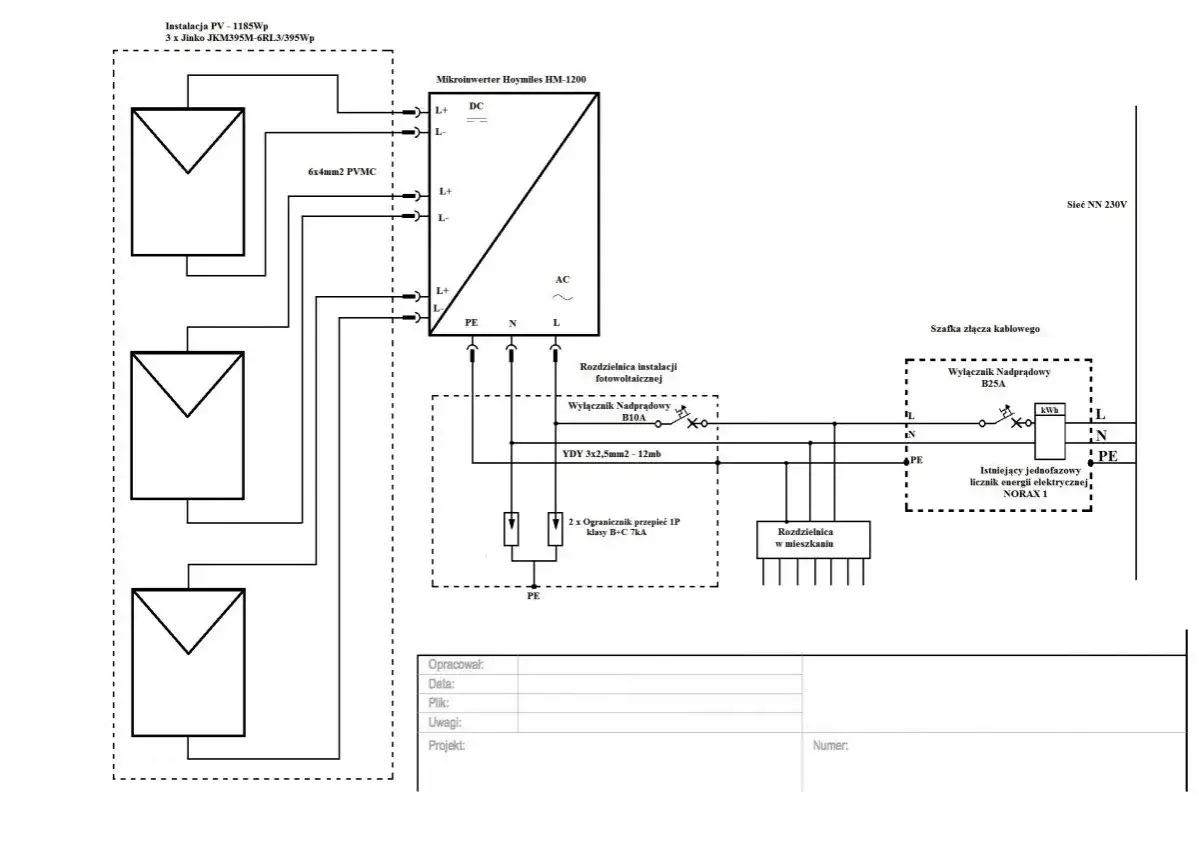

Jak wygląda przyłączenie mikroinstalacji krok po kroku
Przy mikroinstalacji procedura jest prostsza niż przy większych źródłach, ale nie znika całkowicie. Trzeba najpierw przygotować dane techniczne, potem złożyć zgłoszenie do właściwego OSD, a na końcu poczekać na weryfikację i montaż układu pomiarowego. W praktyce to właśnie kompletność dokumentów decyduje o tempie całej sprawy.
| Etap | Co robi inwestor | Co robi OSD | Na co uważać |
|---|---|---|---|
| 1. Weryfikacja ścieżki | Sprawdza, czy instalacja mieści się w mikroinstalacji | Nie działa jeszcze formalnie | Nie myl mocy zainstalowanej z mocą przyłączeniową |
| 2. Zgłoszenie | Składa formularz co najmniej 30 dni przed planowanym podłączeniem | Przyjmuje zgłoszenie i weryfikuje kompletność | Brak jednego załącznika potrafi zatrzymać całość |
| 3. Weryfikacja techniczna | Udostępnia dane instalacji i ochrony | Sprawdza możliwość przyłączenia | Tu wychodzą różnice między projektem a formularzem |
| 4. Układ pomiarowy | Czeka na zakończenie prac | Instaluje lub wymienia licznik na dwukierunkowy | Koszt układu zabezpieczającego i licznika ponosi operator |
| 5. Uruchomienie | Rozpoczyna produkcję energii po spełnieniu warunków | Potwierdza przyłączenie | Przy dotacjach zachowaj potwierdzenie przyłączenia |
Jakie dokumenty i terminy pojawiają się najczęściej
Przyłączenie nie kończy się na samym formularzu. Operator zwykle oczekuje zestawu danych technicznych, które pozwalają ocenić instalację bez zgadywania. W praktyce najbardziej pomagają dokumenty przygotowane już na starcie, zanim ekipa montażowa wejdzie na dach albo do rozdzielni.
Dokumenty, które najczęściej są potrzebne
- zgłoszenie albo wniosek do właściwego OSD,
- schemat jednokreskowy instalacji,
- dane techniczne falownika, zabezpieczeń i źródła energii,
- numer Punktu Poboru Energii, czyli PPE,
- tytuł prawny do nieruchomości lub zgody współwłaścicieli,
- pełnomocnictwo, jeśli sprawę prowadzi instalator, projektant albo inna osoba.
Przeczytaj również: Falownik a licznik - jaka odległość jest optymalna?
Terminy, których nie warto przegapić
- 30 dni przed planowanym podłączeniem mikroinstalacji to standardowy moment na złożenie zgłoszenia.
- 30 dni od poprawnego zgłoszenia to typowy czas na przyłączenie mikroinstalacji do sieci.
- 24 miesiące mają warunki przyłączenia, jeśli nie podpiszesz w tym czasie umowy.
- Przy instalacjach fotowoltaicznych powyżej 6,5 kW dochodzi jeszcze zawiadomienie PSP o zakończeniu budowy i zamiarze użytkowania.
- W przypadku instalacji do 150 kW projekt trzeba uzgodnić z rzeczoznawcą ds. zabezpieczeń przeciwpożarowych.
W programach wsparcia zaświadczenie z OSD bywa dokumentem krytycznym. W praktyce oznacza to, że sama umowa, faktura czy warunki techniczne nie zawsze wystarczą. Jeśli planujesz dotację, to potwierdzenie przyłączenia trzymaj tak samo starannie jak protokół odbioru instalacji.
Najważniejsze nie są jednak same dokumenty, tylko to, żeby wszystkie dane mówiły jednym głosem. Na tym etapie najłatwiej o drobny błąd, który potem urasta do dodatkowego tygodnia czekania.
Błędy, które najczęściej opóźniają decyzję operatora
Z mojego doświadczenia najwięcej opóźnień wynika nie z poważnych problemów technicznych, ale z drobiazgów. Jeden numer PPE wpisany nie tak, różna moc w projekcie i we wniosku albo brak podpisu współwłaściciela potrafią zatrzymać sprawę skuteczniej niż jakikolwiek sprzętowy problem. To frustrujące, ale łatwe do uniknięcia, jeśli dokumenty przejrzysz przed wysyłką.
| Błąd | Skutek | Jak tego uniknąć |
|---|---|---|
| Różne dane mocy w formularzu i projekcie | Wezwanie do uzupełnienia | Porównaj wszystkie wartości przed wysyłką |
| Brak zgody współwłaściciela | Wstrzymanie sprawy | Zbierz podpisy wcześniej, nie na końcu |
| Wysłanie dokumentów do niewłaściwego podmiotu | Odesłanie lub opóźnienie | Sprawdź, kto jest twoim lokalnym OSD |
| Brak schematu i danych zabezpieczeń | Uzupełnienia techniczne | Poproś instalatora o komplet przed montażem |
| Zignorowanie wymagań ppoż. przy PV | Dodatkowe formalności po zakończeniu prac | Zweryfikuj próg 6,5 kW i wymogi dla większych mocy |
Największy skrót czasu daje mi zawsze jedna zasada: nie zaczynać zakupów „na czuja”. Najpierw moc, układ, zgłoszenie i warunki, potem sprzęt. Gdy te elementy są uporządkowane, OSD przestaje być przeszkodą, a staje się po prostu etapem do przejścia.
Co sprawdzić przed wysłaniem dokumentów do OSD, żeby nie poprawiać wszystkiego dwa razy
- Sprawdź, czy inwestycja nadal mieści się w mikroinstalacji do 50 kW.
- Porównaj moc zainstalowaną z mocą przyłączeniową z umowy.
- Poproś instalatora o schemat, dane urządzeń i opis zabezpieczeń w jednej, spójnej wersji.
- Ustal, czy planujesz tylko PV, czy od razu także magazyn energii albo ładowarkę.
- Zachowaj wszystkie potwierdzenia, jeśli później chcesz skorzystać z dotacji.
Jeśli potraktujesz OSD jak partnera od technicznej strony inwestycji, a nie jak ostatnią przeszkodę do odhaczenia, cała procedura robi się znacznie prostsza. W praktyce najwięcej zyskuje ten, kto od początku pilnuje spójnych danych, właściwego operatora i limitów mocy, bo to właśnie one decydują, czy przyłączenie przejdzie gładko.
