Duża farma PV nie zaczyna się od paneli, tylko od gruntu, przyłącza i modelu sprzedaży energii. Budowa farmy fotowoltaicznej przegrywa najczęściej nie na etapie montażu, lecz dużo wcześniej, gdy inwestor zbyt optymistycznie oceni działkę, formalności albo możliwość podłączenia do sieci. W tym artykule pokazuję, jak wygląda cały proces, ile zwykle kosztuje i które decyzje naprawdę przesądzają o opłacalności.
Najważniejsze rzeczy do zapamiętania
- Najpierw sprawdzam trzy filary projektu: grunt, sieć i odbiór energii, bo bez nich sama technologia niczego nie uratuje.
- Dla naziemnej instalacji powyżej 2 ha, a na terenach chronionych powyżej 0,5 ha, startem jest decyzja środowiskowa.
- Instalacje powyżej 150 kW wymagają pozwolenia na budowę, więc przy większej farmie formalności trzeba planować od początku.
- Dla mocy 1 MW trzeba zwykle około 1,5-2 ha i budżetu rzędu 2,3-3,0 mln zł netto, choć przyłącze potrafi wyraźnie podnieść koszt.
- Sam montaż trwa zwykle kilka miesięcy, ale cały proces od pomysłu do energii w sieci często zajmuje 1,5-2,5 roku.
- Najbezpieczniejsze projekty mają zabezpieczone przyłącze i model sprzedaży jeszcze przed wejściem ekipy budowlanej.
Co naprawdę decyduje o powodzeniu projektu
Ja patrzę na dużą farmę PV jak na układ trzech naczyń połączonych. Pierwsze to grunt, drugie to sieć, trzecie to pieniądz. Jeśli działka jest dobra, ale przyłącze słabe, projekt ugrzęźnie. Jeśli sieć jest dostępna, ale nie ma sensownego modelu sprzedaży energii, inwestycja będzie tylko kosztowną konstrukcją na mapie.
W praktyce trzeba odpowiedzieć na trzy pytania jeszcze zanim powstanie projekt budowlany:
- Czy na tej działce da się legalnie postawić instalację o planowanej mocy?
- Czy da się ją sensownie podłączyć do sieci bez astronomicznych kosztów infrastruktury?
- Czy energia będzie sprzedawana w modelu, który wytrzyma zmiany ceny i sezonowość produkcji?
To właśnie te odpowiedzi odróżniają realny projekt od ładnej prezentacji sprzedażowej. Kiedy te trzy warunki są wstępnie spełnione, przechodzę do gruntu i formalności, bo tam zwykle zaczyna się prawdziwa selekcja pomysłów.
Działka, plan miejscowy i decyzja środowiskowa
W dużych instalacjach nie kupuję ziemi tylko dlatego, że jest tania. Dla mnie ważniejsze są kształt działki, dojazd, ukształtowanie terenu, odległość od sieci i otoczenie prawne. Dla 1 MW zwykle potrzeba około 1,5-2 ha, ale przy złej geometrii terenu albo większej liczbie urządzeń pomocniczych ten wynik szybko rośnie.
Jak podaje Gov.pl, naziemna instalacja fotowoltaiczna o powierzchni powyżej 2 ha, a na terenach chronionych powyżej 0,5 ha, zaczyna się od decyzji środowiskowej. To ważny sygnał: zanim w ogóle pomyślę o zamawianiu konstrukcji, sprawdzam, czy teren nie wpada w konflikt z ochroną przyrody, planem miejscowym albo lokalnymi ograniczeniami przestrzennymi.
Na etapie wyboru gruntu patrzę szczególnie na kilka rzeczy:
- czy działka ma odpowiednią szerokość i nie wymusza zbyt dużych odstępów między rzędami paneli,
- czy teren nie jest podmokły i nie będzie wymagał kosztownych prac ziemnych,
- czy nie ma nadmiernego zacienienia od drzew, budynków lub linii elektroenergetycznych,
- czy dojazd dla ciężkiego sprzętu jest prosty i całoroczny,
- czy w pobliżu istnieje sensowny punkt wpięcia do sieci,
- czy stan prawny gruntu pozwala na długi okres dzierżawy i wejście z infrastrukturą podziemną.
W 2026 roku ten etap jest jeszcze ważniejszy niż kilka lat temu, bo lokalizacja musi bronić się nie tylko technicznie, ale też planistycznie i środowiskowo. Kiedy grunt przejdzie ten test, można przejść do wyboru technologii, a tam różnice między wariantami mają już bardzo konkretne skutki finansowe.
Jakie rozwiązania techniczne wybrać
Wiele osób skupia się na samej mocy, a ja zaczynam od pytania, jak ta moc ma być uzyskana i utrzymana przez 25 lat. Inaczej projektuje się farmę na prostym, szerokim terenie z dobrym dostępem, a inaczej na działce wymagającej ostrożniejszego rozmieszczenia rzędów, dłuższych tras kablowych i większej liczby zabezpieczeń.
| Rozwiązanie | Co daje | Kiedy ma sens |
|---|---|---|
| Konstrukcja stała | Niższy koszt wejścia i prostszy serwis | Gdy liczy się przewidywalność, prostota i łatwiejsza eksploatacja |
| Trackery | Lepsze śledzenie słońca i wyższy uzysk energii | Gdy działka i model finansowy uzasadniają wyższy nakład oraz bardziej złożoną obsługę |
| Falowniki stringowe | Większa elastyczność sekcji i łatwiejsze wykrywanie usterek | Gdy zależy mi na podziale instalacji na mniejsze, niezależne fragmenty |
| Falowniki centralne | Uporządkowana architektura dla dużych układów | Gdy projekt jest rozległy, powtarzalny i dobrze skoordynowany elektrycznie |
| Moduły bifacial | Mogą wykorzystać światło odbite od gruntu | Gdy układ terenu i nawierzchnia pomagają wycisnąć dodatkowy uzysk |
W praktyce nie wybieram rozwiązania „najlepszego na papierze”, tylko takie, które jest spójne z działką, serwisem i przyłączeniem. Trackery potrafią poprawić wynik, ale nie naprawią złej lokalizacji, a zbyt rozbudowana automatyka bywa zwyczajnie niepotrzebnym kosztem. To prowadzi prosto do pytania, jak wygląda sam proces realizacji od pierwszego pomiaru do uruchomienia farmy.

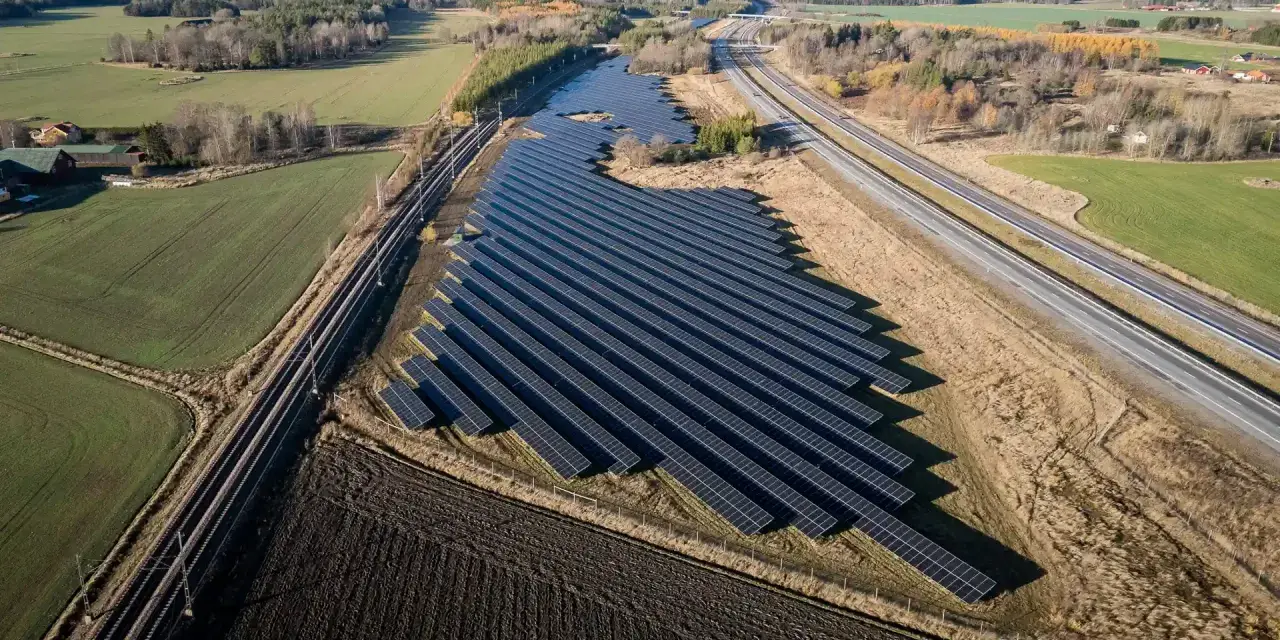

Jak przebiega realizacja od gruntu do uruchomienia
W dużych projektach sam montaż jest tylko końcówką. Najwięcej czasu zjadają uzgodnienia, projektowanie i oczekiwanie na decyzje. Część wykonawcza potrafi zamknąć się w kilku miesiącach, ale cały proces od pierwszego rozeznania do energii w sieci często trwa od 1,5 do 2,5 roku.
- Najpierw robię analizę terenu, zacienienia, nośności gruntu i odległości do sieci.
- Następnie zamykam decyzję środowiskową, dokumentację projektową i warunki przyłączenia.
- Później zamawiam komponenty, bo terminy dostaw paneli, falowników i stacji transformatorowej potrafią sterować całym harmonogramem.

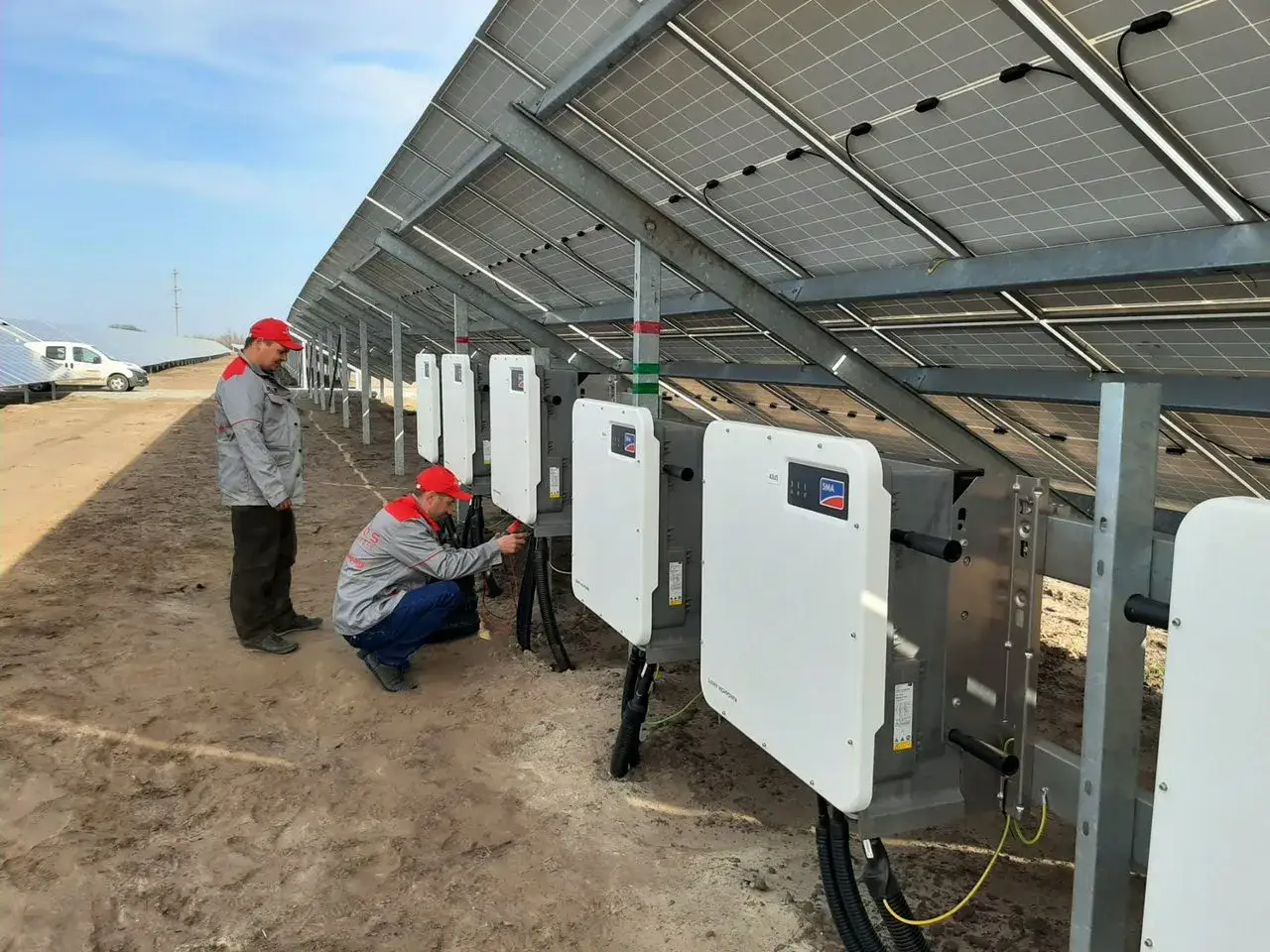

- Na placu budowy powstają ogrodzenie, drogi serwisowe, konstrukcje wsporcze, okablowanie, stacja transformatorowa i system nadzoru.
- Na końcu wykonuję testy, odbiory i uruchomienie. SCADA, czyli system nadzoru instalacji, pilnuje parametrów pracy i alarmuje o awariach.
Warto pamiętać, że największe opóźnienia rzadko wynikają z samego montażu. Najczęściej blokują je formalności, brak kompletnej dokumentacji albo przeciągająca się procedura przyłączeniowa. Gdy harmonogram jest już realny, wracam do pieniędzy, bo to one pokazują, czy ten plan ma sens także po stronie wyniku finansowego.
Ile to kosztuje i kiedy zaczyna się zwrot
Nie ufam budżetom zapisanym jednym zdaniem. W farmie PV wszystko trzeba rozbić na elementy, bo właśnie na poziomie szczegółów wyłania się prawdziwy koszt inwestycji. Dla projektu około 1 MW typowy budżet w 2026 roku często mieści się w widełkach 2,3-3,0 mln zł netto, ale mocno zależy od przyłącza, gruntu i jakości komponentów.
| Pozycja | Typowy udział w budżecie | Co najczęściej podbija koszt |
|---|---|---|
| Projekt, pomiary i analizy | 3-5% | Trudny teren, dodatkowe badania, poprawki dokumentacji |
| Moduły i konstrukcja | 40-55% | Wyższa klasa komponentów, trackery, rozwiązania bifacial |
| Falowniki, kable i zabezpieczenia | 15-25% | Dłuższe trasy kablowe i bardziej rozbudowana automatyka |
| Stacja transformatorowa i układ SN | 10-20% | Wymogi operatora i odległość do punktu wpięcia |
| Ogrodzenie, monitoring i drogi serwisowe | 5-10% | Nietypowy kształt działki i dodatkowe wymagania bezpieczeństwa |
| Przyłącze | bardzo zmienne | To często największa niewiadoma całego projektu |
Do tego dochodzą koszty eksploatacyjne, zwykle rzędu 20-50 tys. zł rocznie na 1 MW, oraz dzierżawa gruntu, często na poziomie 10-15 tys. zł za hektar rocznie. Jeśli przyjmę roczną produkcję około 950-1100 MWh z 1 MW i cenę sprzedaży energii rzędu 350-450 zł/MWh, roczny przychód brutto może oscylować mniej więcej wokół 330-500 tys. zł na 1 MW. To nadal tylko scenariusz, nie gwarancja, bo przy kontrakcie, cenie i warunkach przyłączenia wynik zmienia się bardzo wyraźnie.
W praktyce dobrze ustawiona inwestycja zwraca się często w przedziale kilku do kilkunastu lat, ale najwięcej zależy od kosztu wejścia i tego, czy projekt od początku miał realny model sprzedaży. Właśnie dlatego następna rzecz, którą sprawdzam, to nie sama produkcja, lecz sposób wpięcia energii do systemu.
Przyłączenie do sieci i sprzedaż energii
Tu najczęściej zapadają decyzje, których nie da się już łatwo odkręcić. Nawet dobrze zaprojektowana farma przegrywa, jeśli wymaga drogiej linii, ma za małą moc przyłączeniową albo trafia na przeciążony fragment sieci. Dla mnie przyłączenie to osobny projekt w projekcie, a nie formalność dopisywana na końcu.
Na poziomie przesyłowym operator udostępnił od 1 lipca 2026 system elektronicznego składania wniosków o warunki przyłączenia, co pokazuje kierunek zmian: procedura jest coraz bardziej cyfrowa, ale nie staje się przez to łatwiejsza. Nadal trzeba dobrze udokumentować parametry, moc i zakres infrastruktury, bo samo „chcemy się podłączyć” nie wystarcza.
| Model sprzedaży | Plusy | Minusy | Kiedy ma sens |
|---|---|---|---|
| Aukcja OZE | Większa przewidywalność i łatwiejsze finansowanie | Trzeba spełnić reżim aukcyjny i harmonogram | Gdy projekt jest gotowy formalnie i szuka stabilności cenowej |
| PPA | Długoterminowy kontrakt z odbiorcą energii | Wymaga dobrej strony handlowej i wiarygodnego partnera | Gdy chcę ograniczyć ryzyko cenowe bez całkowitego oddania marży |
| Merchant | Największa elastyczność i pełna ekspozycja na rynek | Największe ryzyko cenowe | Gdy akceptuję zmienność i mam mocny kapitał lub apetyt na ryzyko |
Według URE aukcje OZE nadal pozostają ważnym kanałem sprzedaży energii dla nowych instalacji, a fotowoltaika wciąż bardzo mocno w nich dominuje. To pokazuje, że przy dużych projektach sam model sprzedaży bywa równie ważny jak technika. Kiedy to jest już rozumiane, najłatwiej zobaczyć, gdzie inwestorzy najczęściej popełniają kosztowne błędy.
Błędy, które najdrożej wychodzą inwestorom
Najczęściej nie psuje projektu jeden spektakularny błąd, tylko kilka drobnych decyzji zbyt wcześnie uznanych za pewnik. Z mojego punktu widzenia najbardziej kosztowne są te pomyłki, które obniżają zwrot, a nie od razu zatrzymują budowę. Właśnie dlatego są tak zdradliwe.
- Zakup działki przed sprawdzeniem przyłączenia - formalnie można wiele, ale ekonomicznie taki ruch bywa bardzo słaby.
- Założenie zbyt optymistycznej produkcji - bez porządnej analizy zacienienia i układu rzędów łatwo przeszacować wynik.
- Ignorowanie kosztu linii i stacji - przyłącze potrafi zmienić dobrą inwestycję w przeciętną.
- Oszczędzanie na geotechnice - trudny grunt potrafi podnieść koszt robót ziemnych szybciej niż cena paneli spada na rynku.
- Brak sensownej umowy sprzedaży energii - sama farma nie zarabia, dopóki nie ma komu sprzedać prądu na warunkach, które da się obronić.
- Przecenianie znaczenia najtańszych komponentów - w farmie liczy się całkowity koszt życia instalacji, nie tylko cena zakupu.
Jeżeli miałbym skrócić ten fragment do jednego zdania, powiedziałbym tak: najdroższa jest inwestycja, która wygląda dobrze tylko do chwili, gdy trzeba ją naprawdę podłączyć i utrzymać. Dlatego na samym końcu zostawiam sobie jeszcze dwa dokumenty, które bardzo często decydują o tym, czy projekt w ogóle powinien wejść do realizacji.
Dwa dokumenty, które sprawdzam przed startem
Przed podpisaniem umowy z wykonawcą zawsze wracam do umowy dzierżawy i warunków przyłączenia. To są dwa papiery, które potrafią uratować budżet albo go rozsadzić, jeśli są napisane zbyt ogólnie. W umowie dzierżawy szukam nie tylko czasu trwania, ale też prawa do wejścia na teren, prowadzenia kabli, budowy stacji, serwisowania i ewentualnej rozbudowy instalacji.
Warunki przyłączenia czytam równie uważnie, bo tam ukrywa się najwięcej przyszłych kosztów. Sprawdzam, czy wymagana infrastruktura jest realistyczna, czy termin nie jest zbyt napięty, czy nie pojawiają się ograniczenia mocy oraz jak wygląda odpowiedzialność za kolejne etapy uzgodnień. Jeśli oba dokumenty są mocne, projekt ma sens. Jeśli jeden z nich jest dziurawy, wolę zatrzymać się na tym etapie niż później gasić pożar w trakcie budowy.
Jeśli mam wybrać jedną praktyczną zasadę na koniec, to brzmi ona tak: najpierw zabezpieczam grunt i sieć, dopiero potem zamawiam technologię. W farmie PV taka kolejność oszczędza najwięcej pieniędzy, czasu i nerwów.
